树高华悦府2022年7月工程进度
树高华悦府2022年7月工程进度
2022-07-29

本月完成

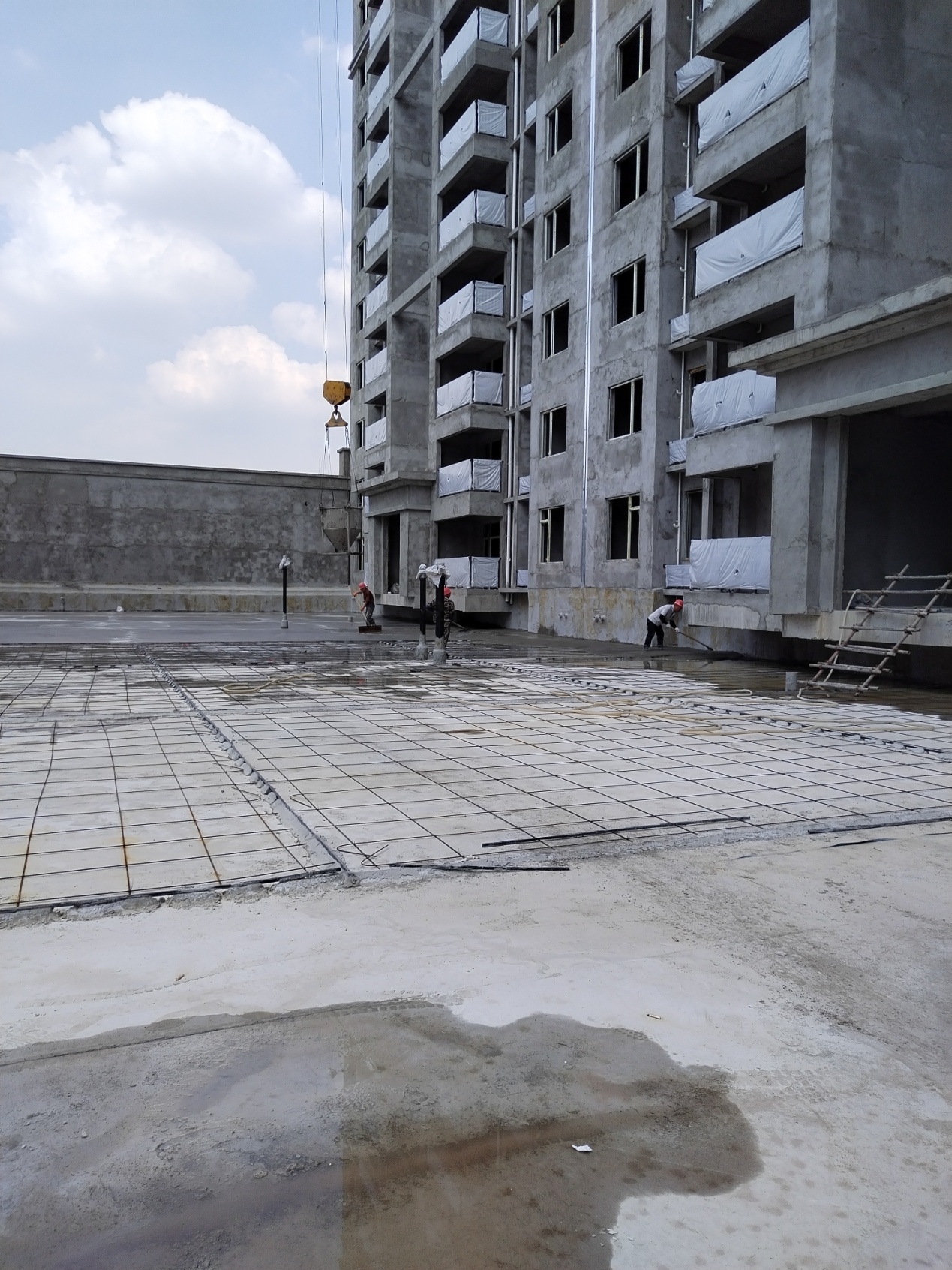

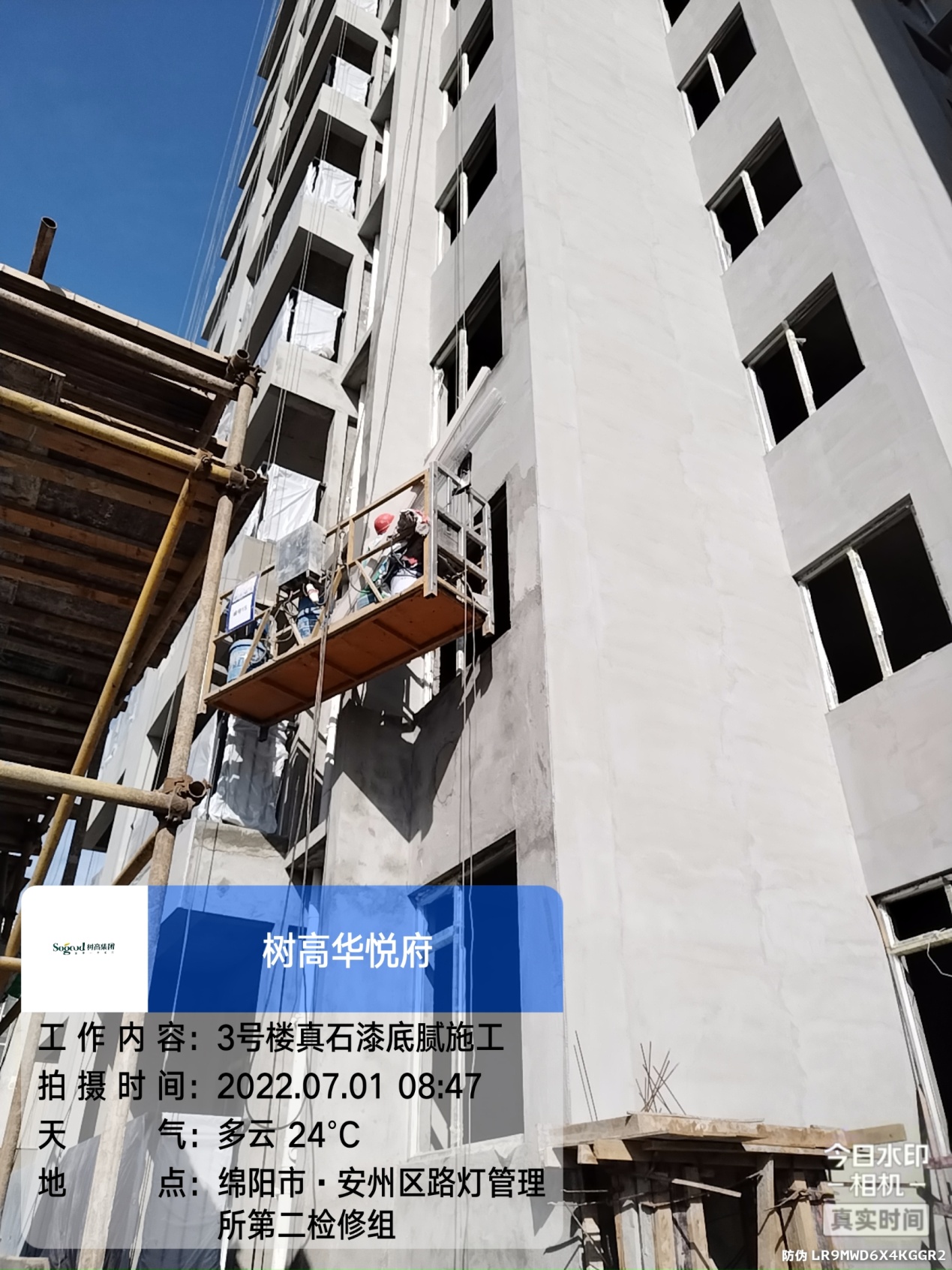

1. 地下室顶板刚性层完成70%;

2. 大门门厅完成;

3. 室内打磨完成1-2#楼;

4. 地下室卫生清理完成;

5. 1-3#室内空鼓修补完成;

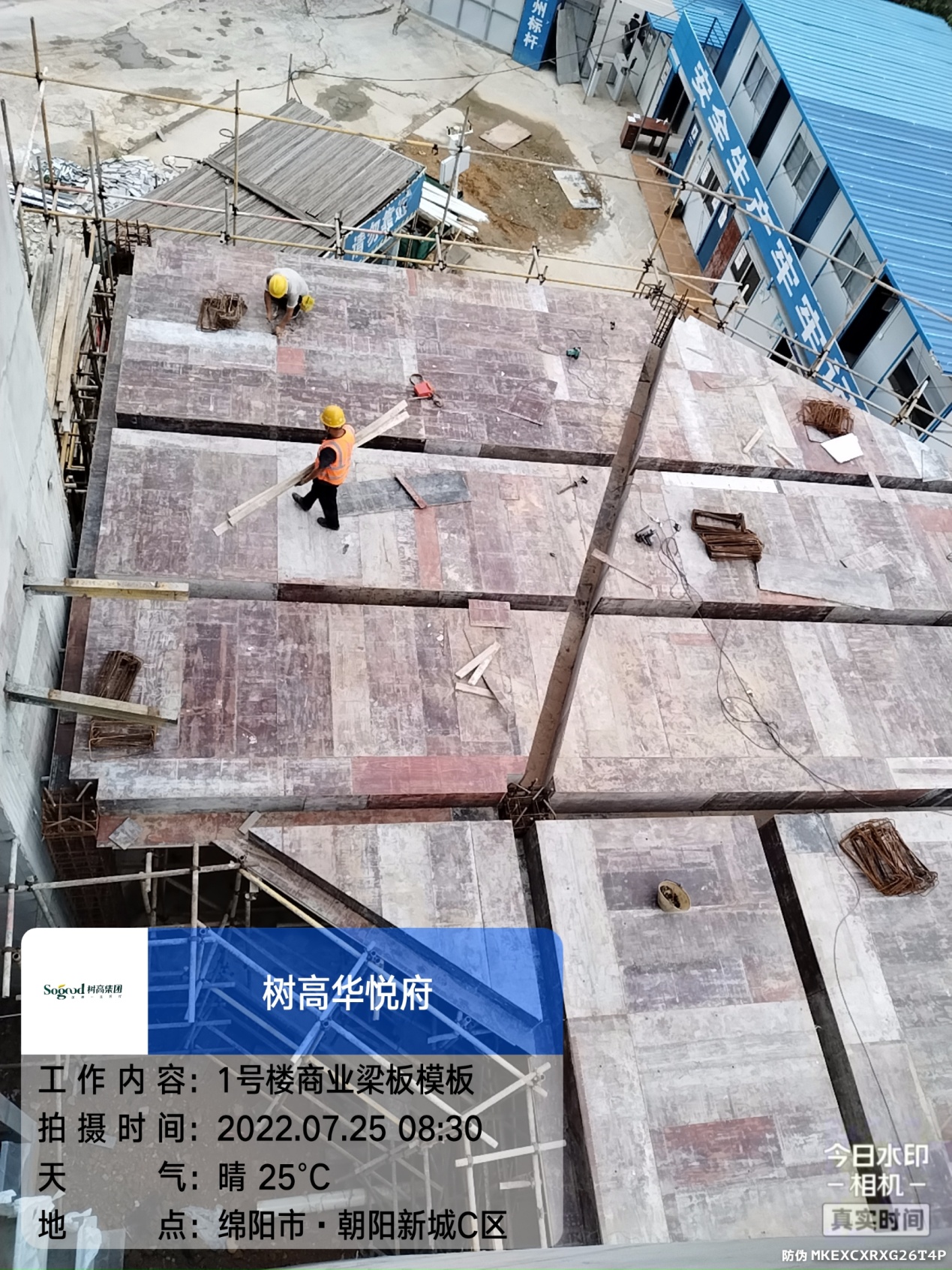

6. 1#商业主体完成;

7. 阳台及空调机位栏杆安装完成;

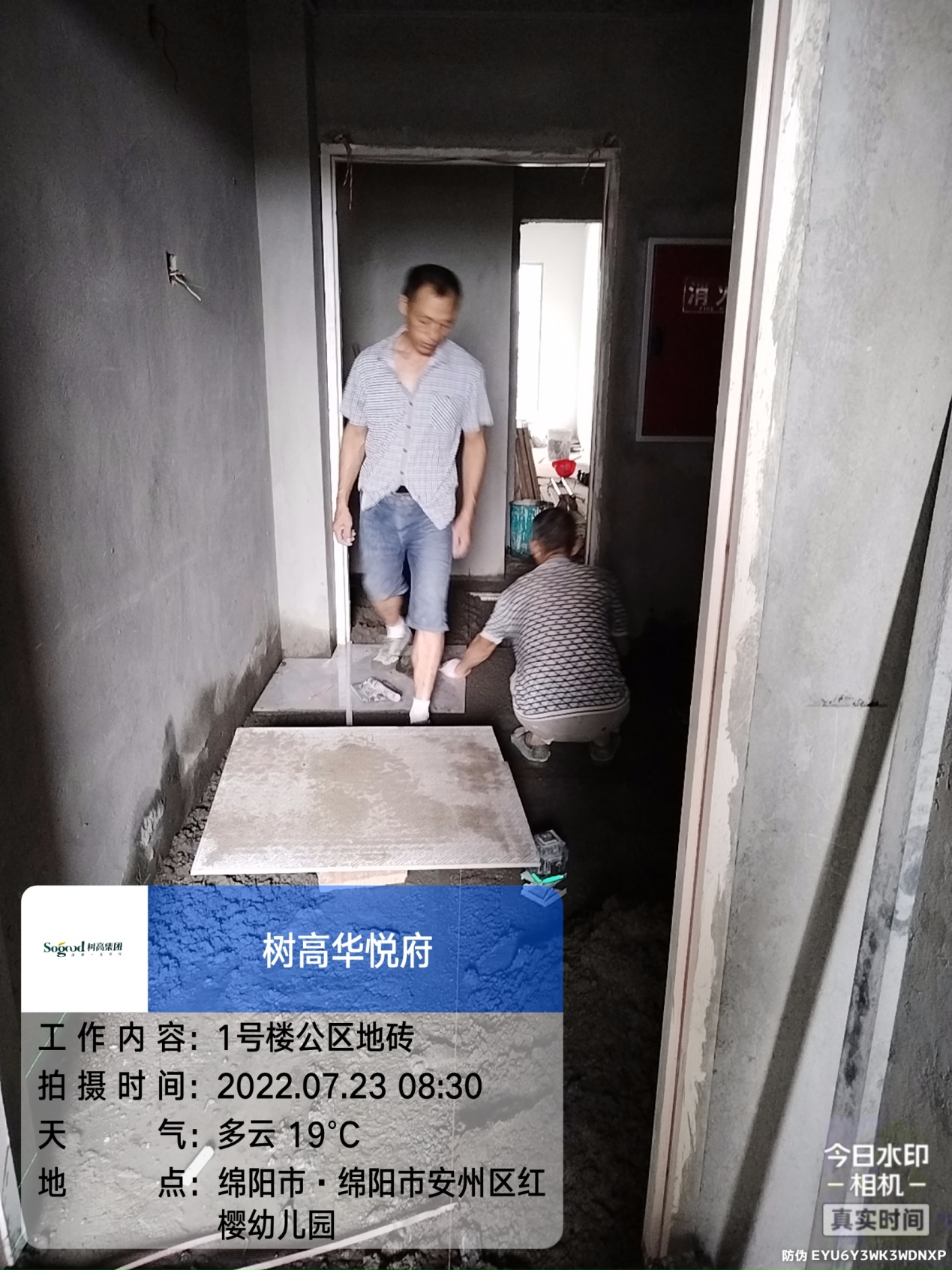

8. 工装1#、2#楼地砖完成;

9. 1#楼墙面腻子完成。

下月计划

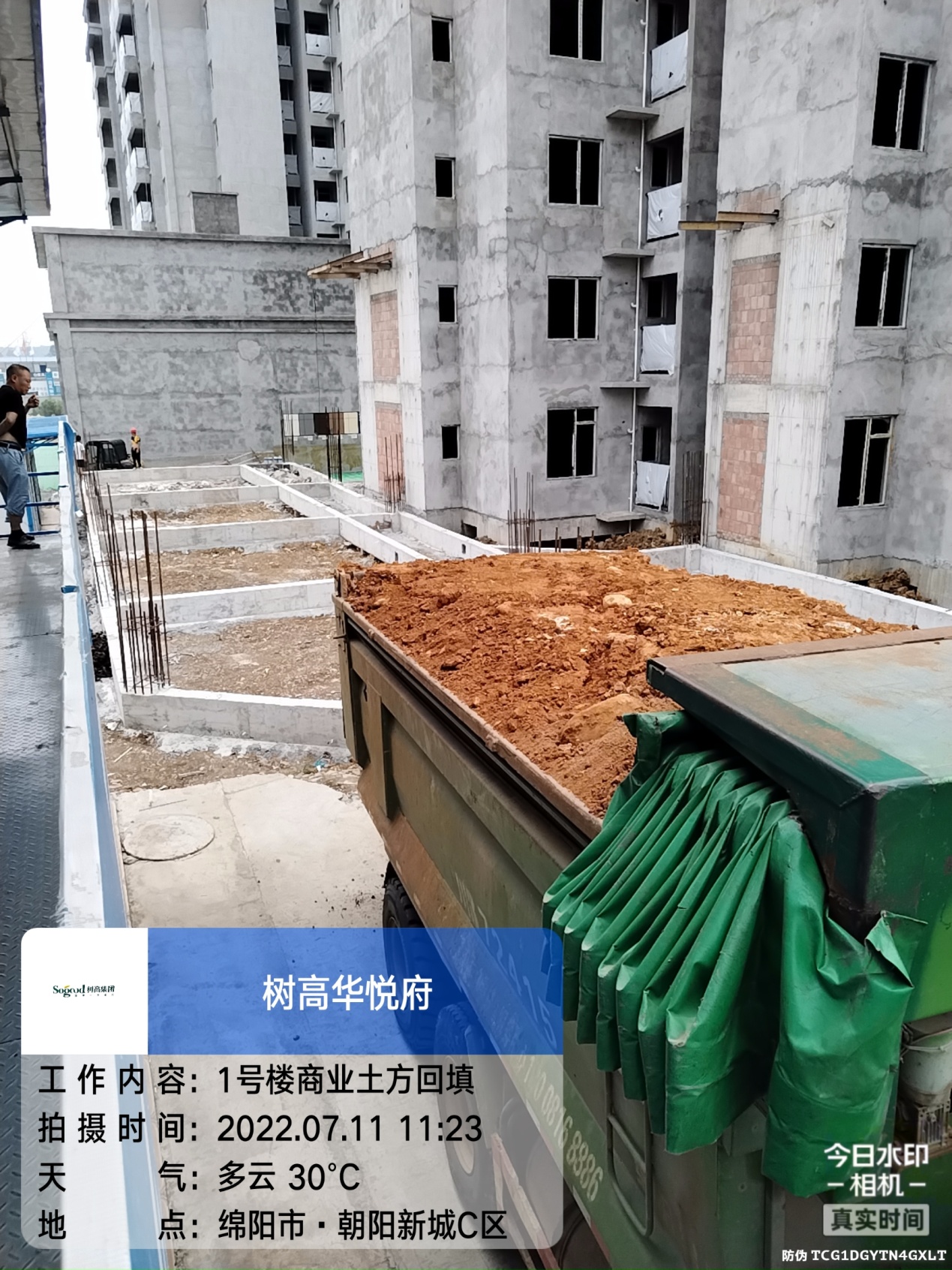

1. 完成1#商业砖砌体,内墙抹灰,外墙抹灰;

2. 完成大门门厅砖砌体,内墙抹灰,外墙抹灰;

3. 完成4-5#室内空鼓,地面打磨;

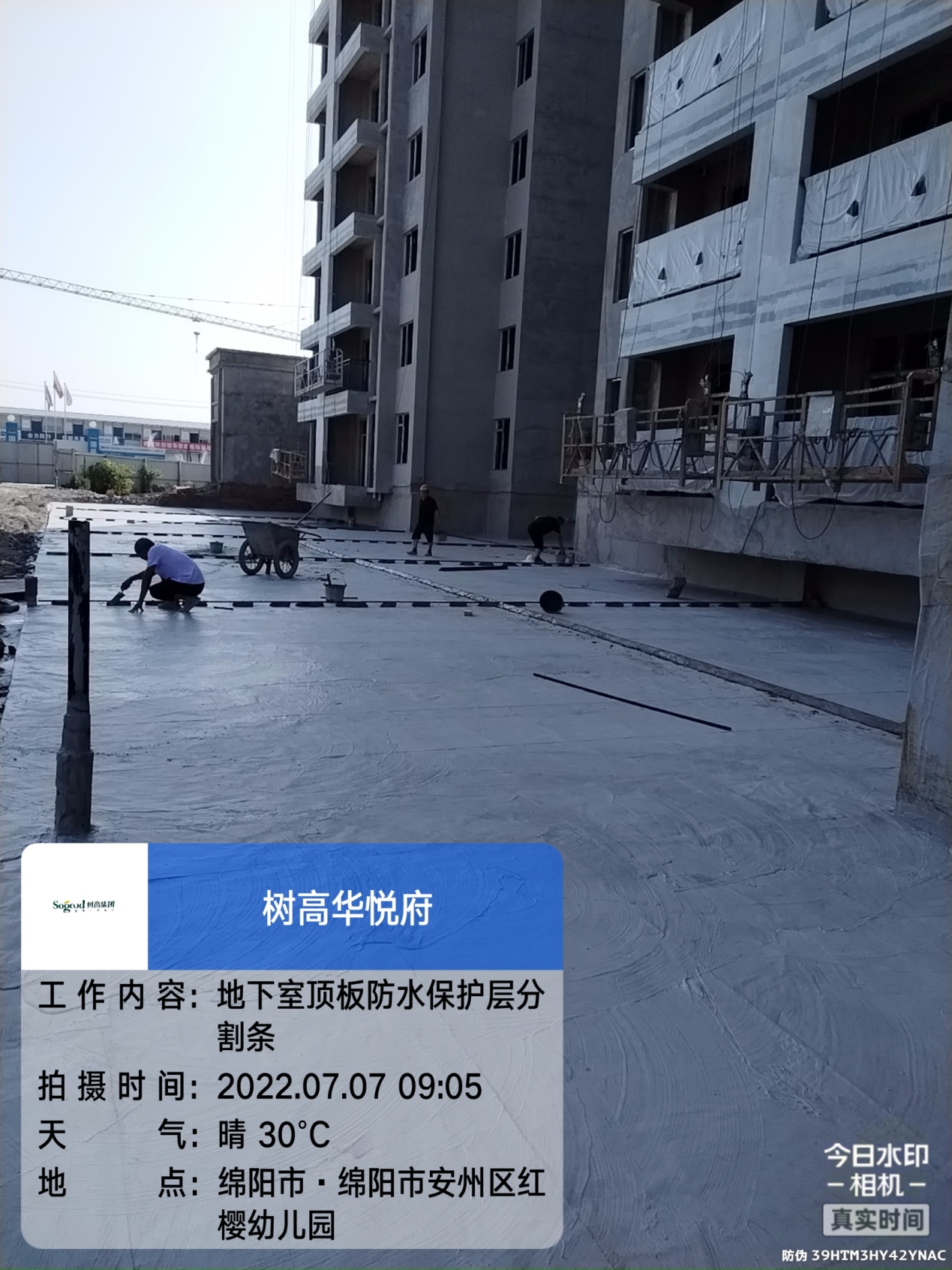

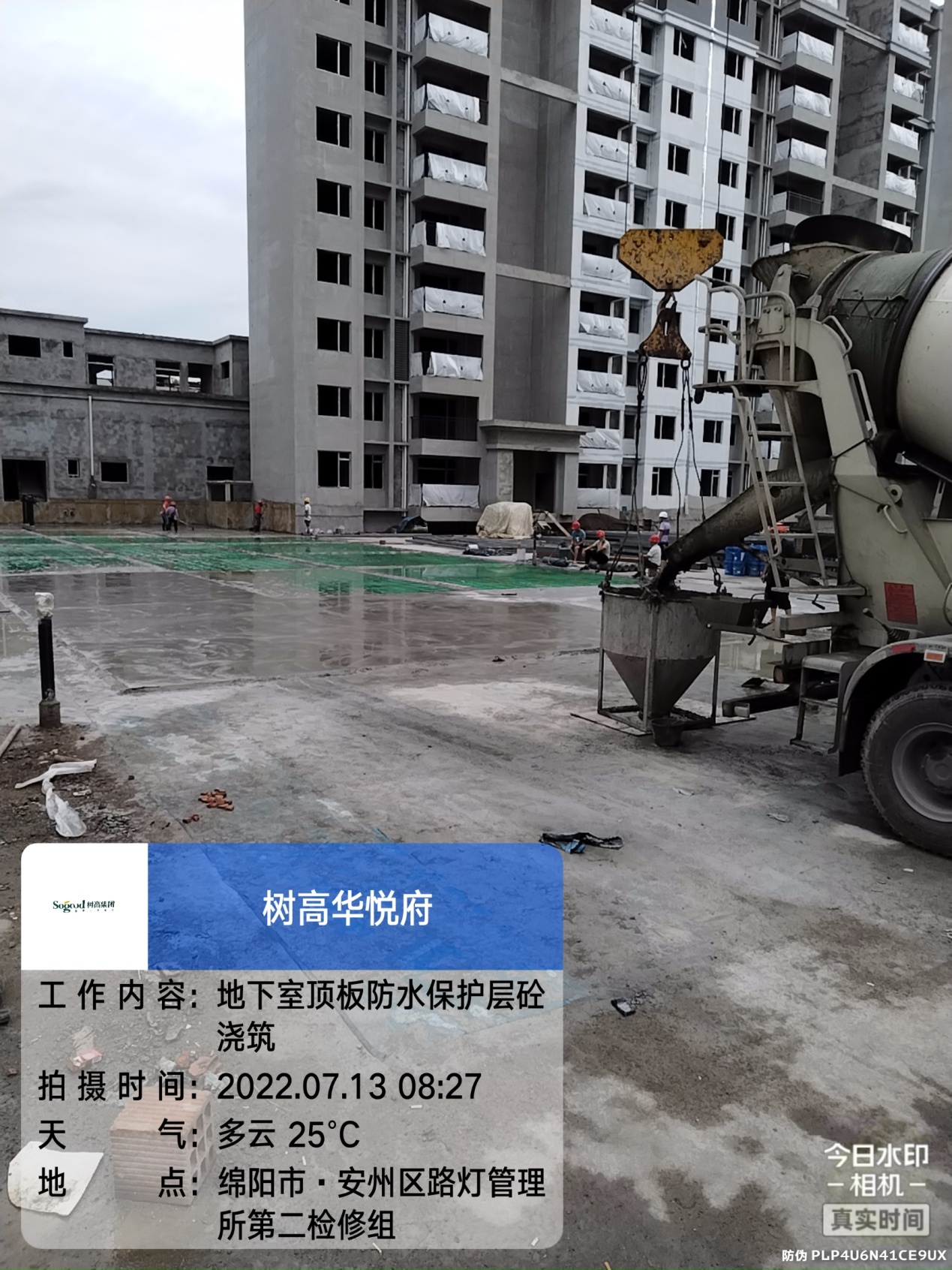

4. 完成地下室顶板刚性层;

5. 完成2#、3#、4#楼、5#楼墙面腻子;

6. 完成工装3#、4#楼、5#楼地砖。
