树高北湖丽璟雅苑2025年5月工程进度
树高北湖丽璟雅苑2025年5月工程进度
2025-06-03

一、完成情况(截止5月30日):

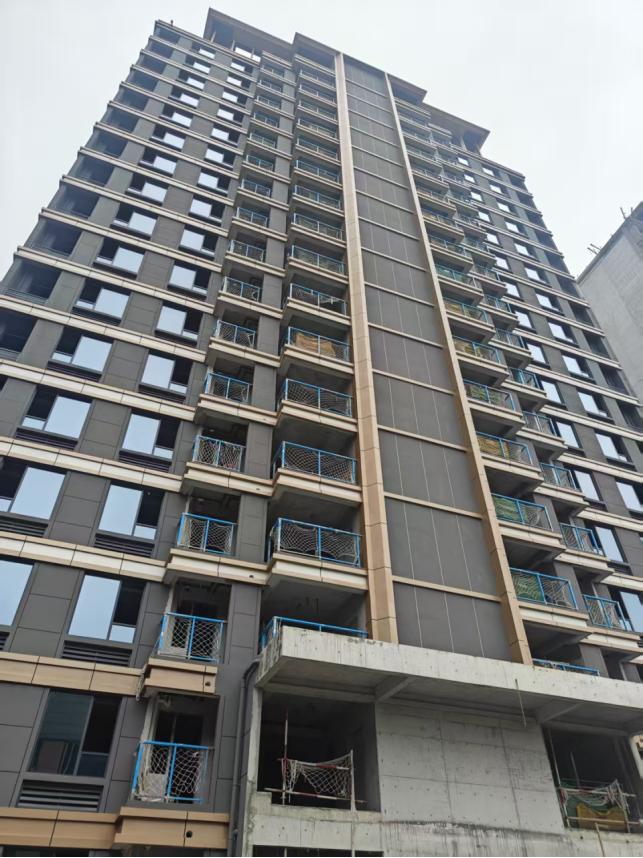

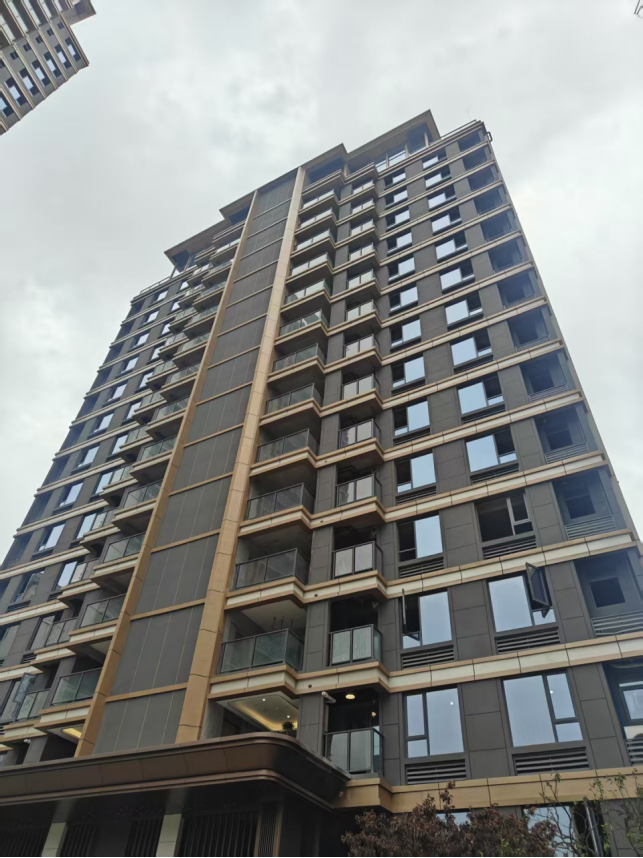

1、1#楼主体结构验收完成;内墙抹灰完成;外墙保温施工完成;外墙真石漆施工完成100%;窗框安装完成;百叶安装完成30%;

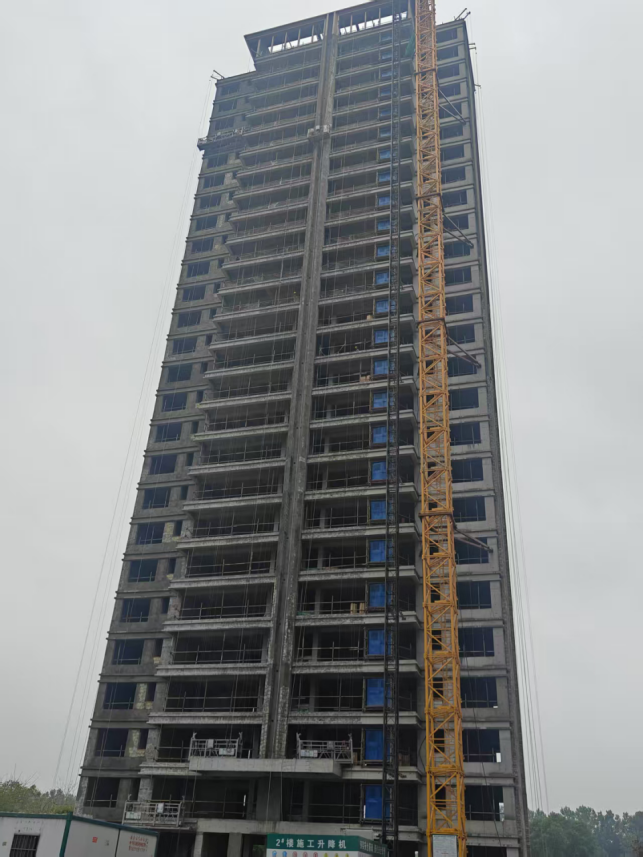

2、2#楼主体结构封顶;砌体及二次结构施工完成;ALC墙板安装完成100%;外墙基层处理完成;外墙抹灰完成30%;

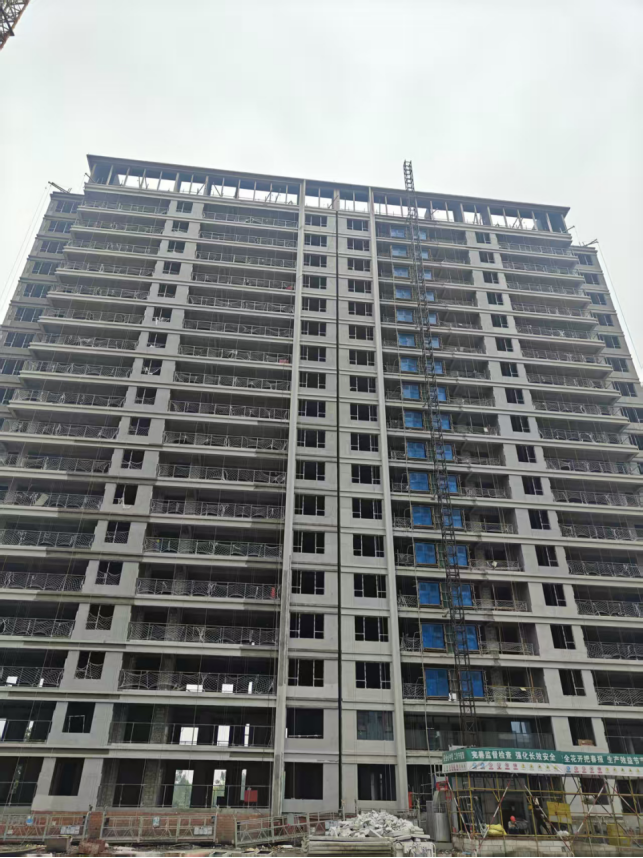

3、3#楼主体结构封顶;砌体及二次结构施工完成;ALC墙板施工完成;外墙抹灰施工完成95%;外墙保温施工完成40%;内墙抹灰施工完成30%;窗框及栏杆安装完成95%;

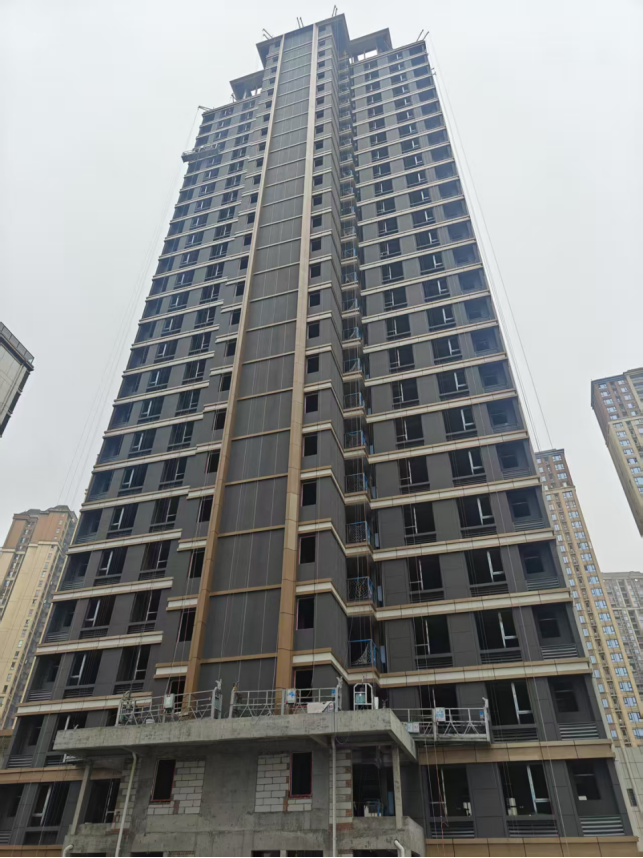

4、4#楼主体结构验收完成;窗框安装完成;内墙抹灰完成;外墙保温施工完成;外墙真石漆施工完成;土建移交精装进度完成70%;

5、5#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;装饰单位已进场,开始批量精装修施工;

6、6#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;装饰单位已进场,开始批量精装修施工;

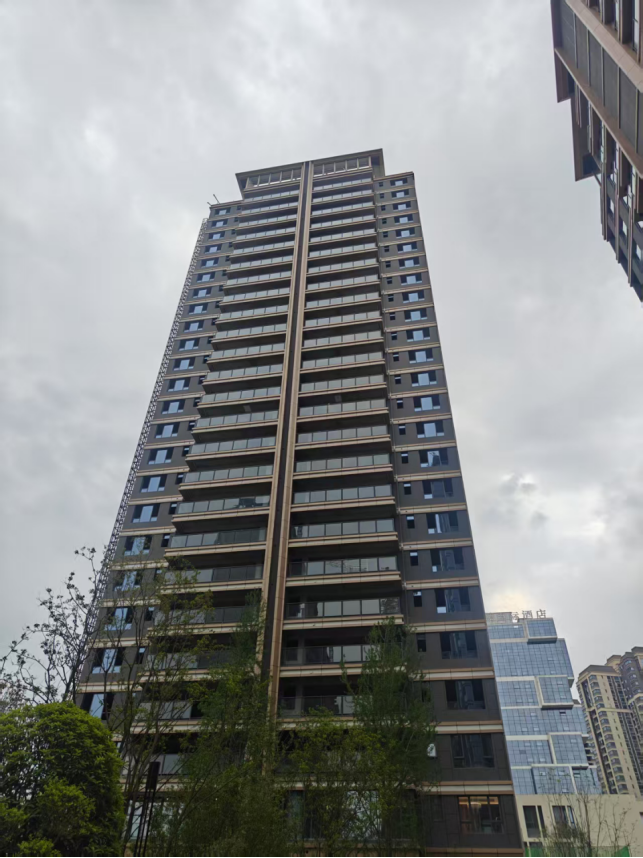

7、7#楼主体结构验收完成;内墙抹灰施工完成;外墙装饰施工完成;门窗玻璃及百叶安装完成;栏杆及玻璃安装完成;

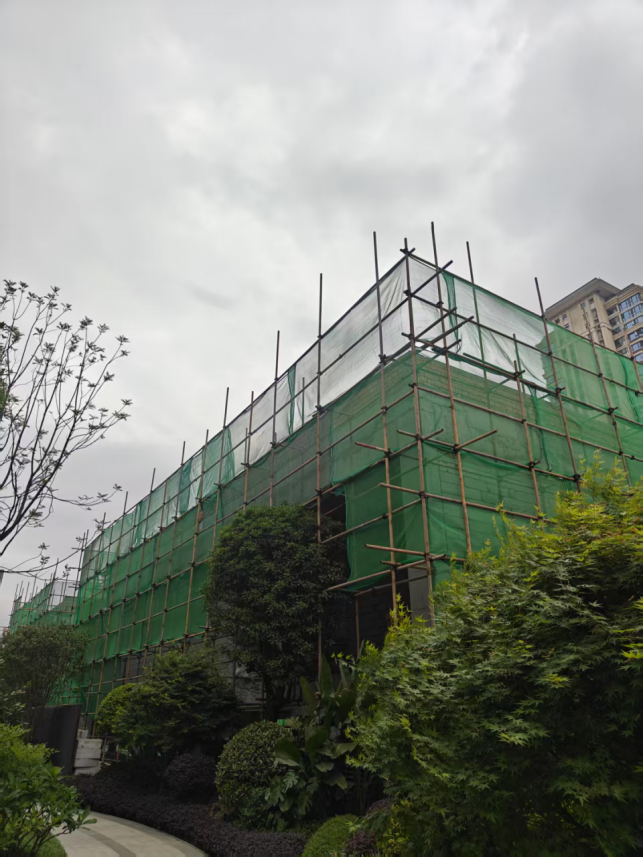

8、8#楼主体结构封顶,砌体及二次结构施工完成;消防施工完成;外墙抹灰施工完成90%;

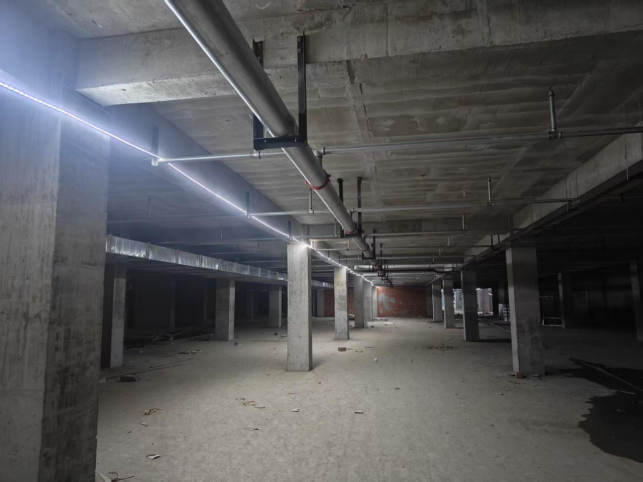

9、地下室全部封顶;砌体及二次结构施工完成60%。
