树高翡丽滨江公园2024年8月工程进度
树高翡丽滨江公园2024年8月工程进度
2024-09-02

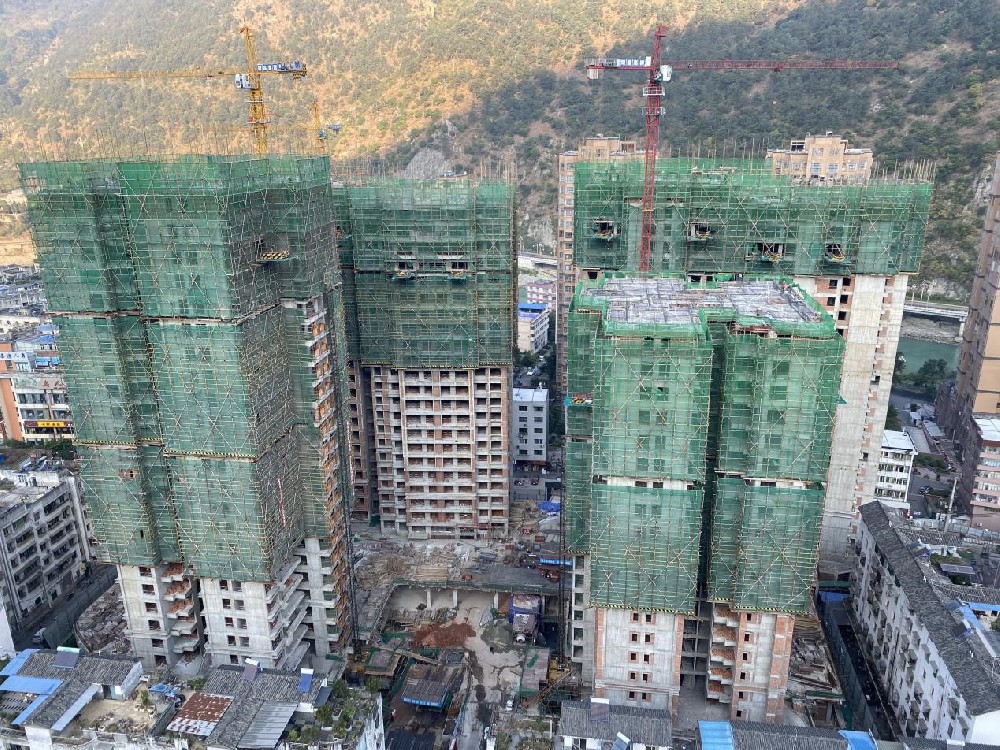

一、完成情况(截止8月30日):

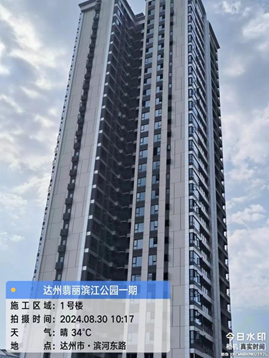

1、1#楼:公区墙地砖施工完成40%;电井弱电桥架安装完成;厨房、卫生间防水施工完成20%;客梯轨道安装完成60%;公区吊顶龙骨完成;

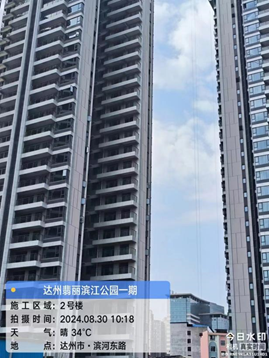

2、2#楼:公区墙地砖施工完成90%;强电电井桥架安装完成;电井弱电桥架安装完成;厨房、卫生间防水施工完成30%;客梯轨道安装完成50%;公区吊顶龙骨完成;

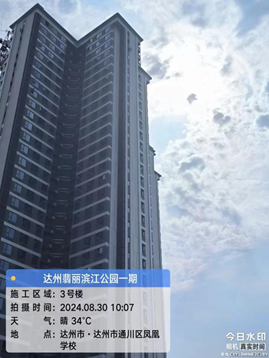

3、3#楼:公区墙地砖施工完成90%;电井弱电桥架安装完成;强电电井桥架安装完成;厨房、卫生间防水施工完成30%;客梯轨道安装完成60%;公区吊顶龙骨完成;

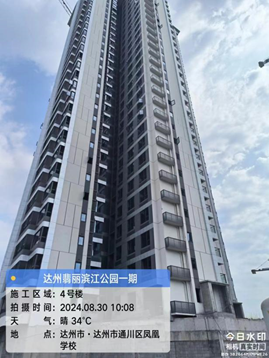

4、4#楼:公区墙地砖施工完成35%;室内保温施工完成;公区弱电配管及穿线完成;电井弱电桥架安装完成90%;客梯轨道安装完成20%;公区吊顶龙骨完成80%;

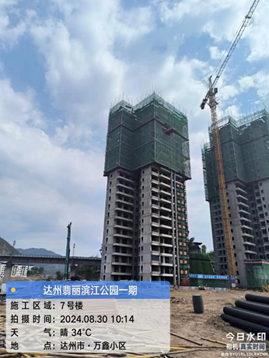

5、7#楼:二十二层结构完成;

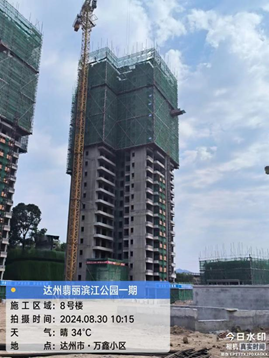

6、8#楼:二十二层结构完成50%;

7、中庭地下室:半地下室砌体施工、抹灰完成;半地下室风管安装完成40%;半地下室消防喷淋、消火栓管道安装完成70%;地下室供电桥架安装完成80%;配电房设备基础及防雷接地施工完成;负一层墙面腻子施工完成70%;

8、S2商业:室内抹灰完成60%;外立面抹灰完成90%;二次配管施工完成;外墙腻子施工完成30%,

9、S3商业:接3#楼区域二层结构施工完成50%;

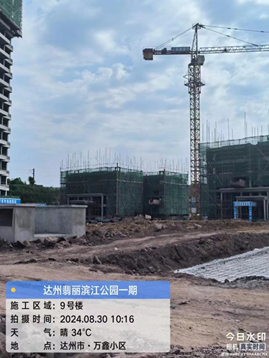

10、9#楼:四层结构完成50%;

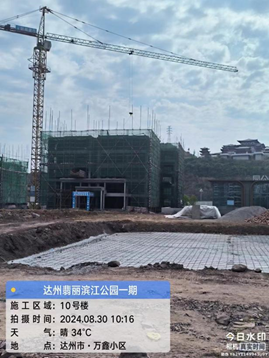

11、10#楼:四层结构完成;

12、总坪:雨污水管网开挖完成40%;景观水池垫层浇筑完成;

13、6#楼:桩基施工完成30%。
