树高翡丽滨江公园2024年4月工程进度
树高翡丽滨江公园2024年4月工程进度
2024-04-17

一、完成情况(截止4月16日):

1、1#楼:二次配管安装完成;栏杆百叶安装完成85%;内墙抹灰完成80%;

2、2#楼:二次配管安装完成;栏杆百叶安装完成65%;内墙抹灰完成75%;屋面施工完成;

3、3#楼:二次配管安装完成;栏杆百叶安装完成60%;内墙抹灰完成50%;屋面施工完成;

4、4#楼:二次配管安装完成95%;栏杆百叶安装完成60%;内墙抹灰完成60%;屋面施工完成;

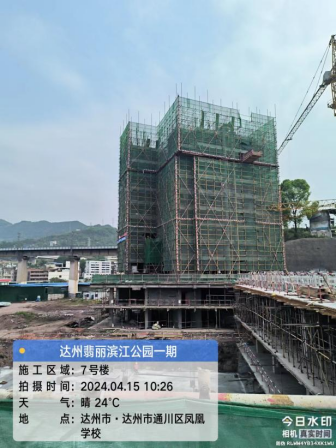

6、7号楼:九层结构完成;

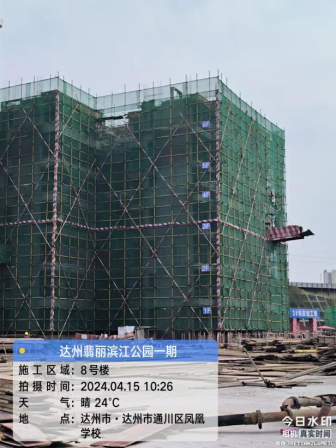

7、8号楼:六层结构完成;

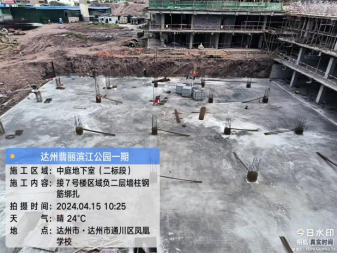

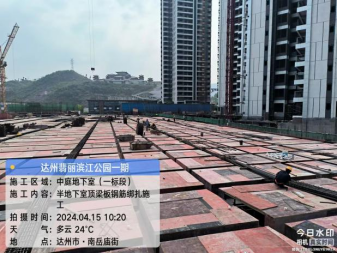

8、中庭地下室:二标段(接7号楼区域)负二层结构完成10%一标段半地下室结构完成70%

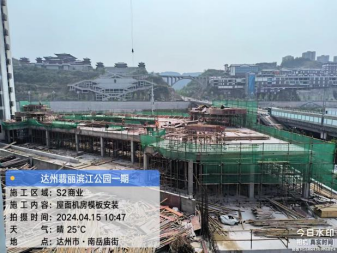

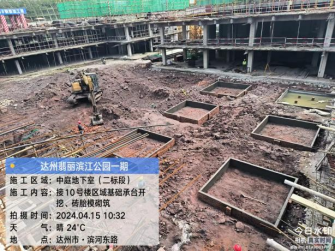

9、S2商业:二层结构完成;

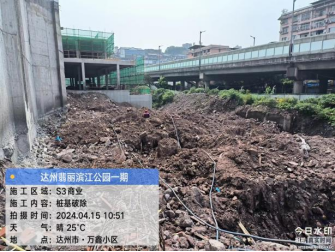

10、S3商业:基础土方开挖完成20%;

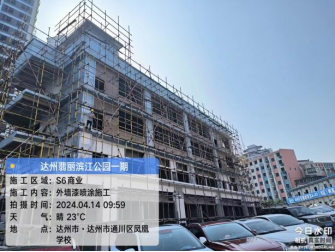

11、S6商业:内墙抹灰完成;腻子施工完成;外墙涂料施工完成50%;

12、10号楼附楼:半地下室结构完成50%;
