一、完成情况(截止3月29日):
1、地下室顶板防水施工完成90%;
2、地下室顶板刚性层施工完成90%;
3、土方回填施工完成了70%;

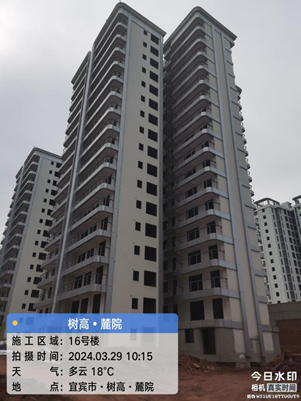

4、园林景观施工16#楼后面化粪池施工60%,3#、4#楼周边污水管安装;

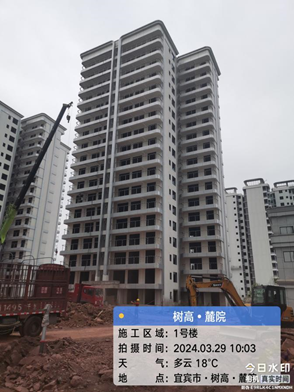

5、1#、4#、5#楼栏杆安装,5#、6#、9#楼窗框固定及外框安装;

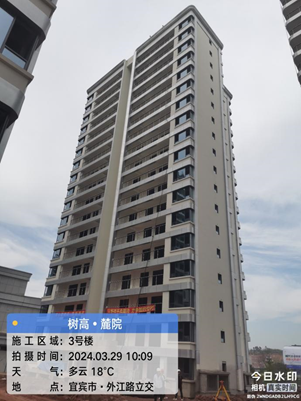

6、1#、3#、4#、8#楼包装电梯门套;
7、1#、8#楼调试快车;

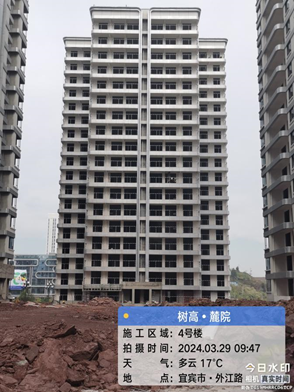

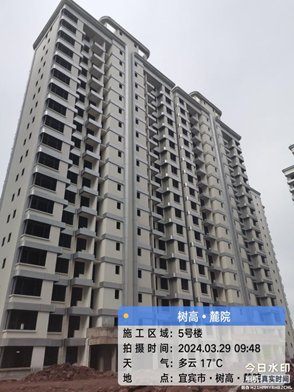

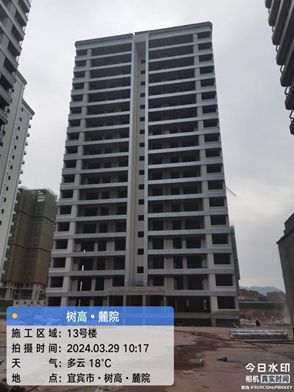

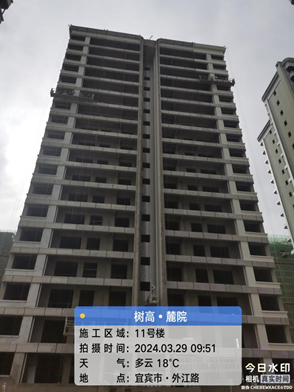

8、11#、13#楼外墙漆施工,4#、5#、8#、16#楼阳台刮腻子;

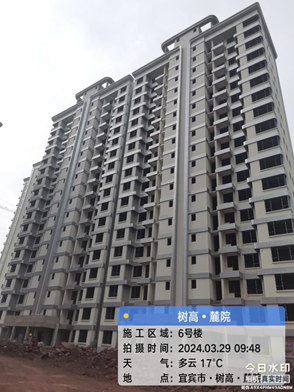

9、6#、7#、8#、11#、12#、13#楼保温抗裂施工;
10、水电预埋地下室吊洞,11#、12#楼排水;
11、地下室灯具安装,楼梯间穿线;
12、1#~15#楼安防布线;
13、地下室报警穿线、人防喷淋安装、桥架安装,6#楼消防安装,4#、5#楼电井放主线;
14、幼儿园新增挡墙桩基施工完成,边坡基础砖胎膜施工;
15、1#、4#、8#楼消防楼梯刮腻子,3#、4#楼公共区域铺贴地砖,4#、16#楼吊筋钻孔安装。
