树高上院2024年3月工程进度
树高上院2024年3月工程进度
2024-03-18

一、完成情况(截止3月16日):

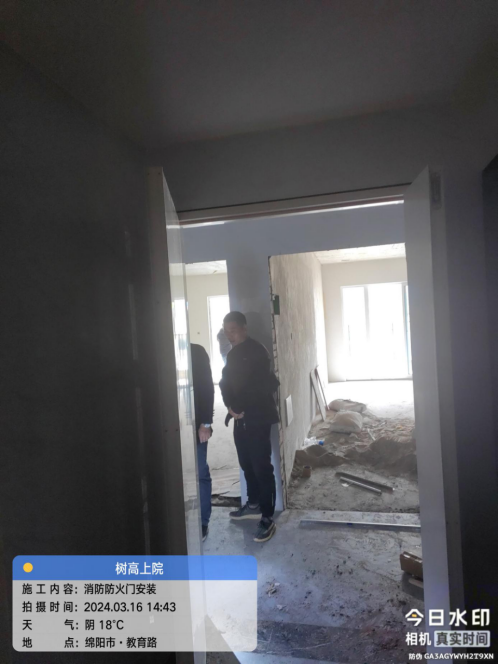

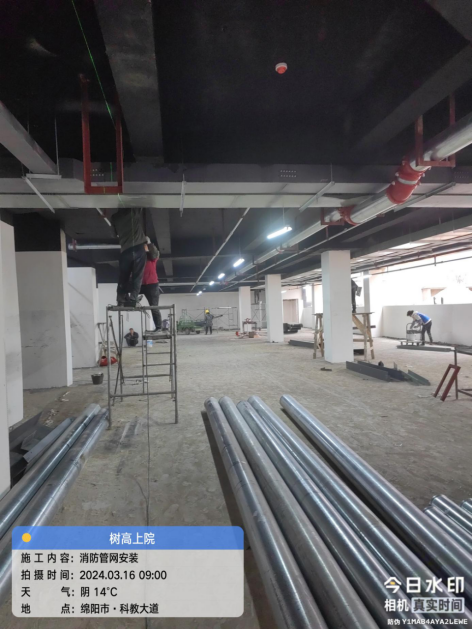

1、消防工程:二期:推进地下室零星修补任务、总平消防环网施工,及防火门安装;三期、四期:推进喷淋、普消、通风、桥架等,及三期地下室消防泵安装;

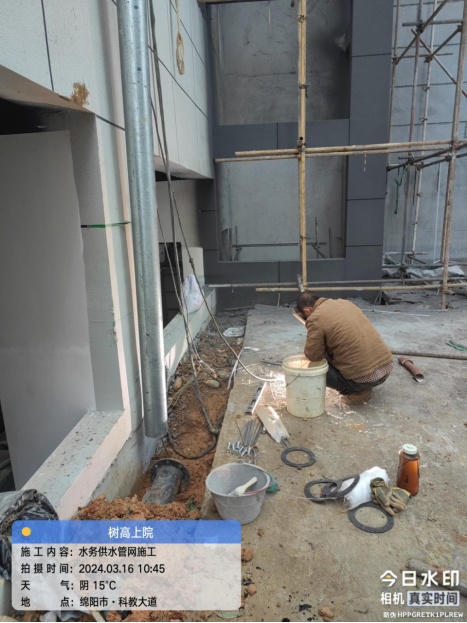

2、二供给水、加压设备等:推进二期、三期的水平管网、竖井管网安装;

3、自来水一供:推进总平管沟土方开挖、管道安装;

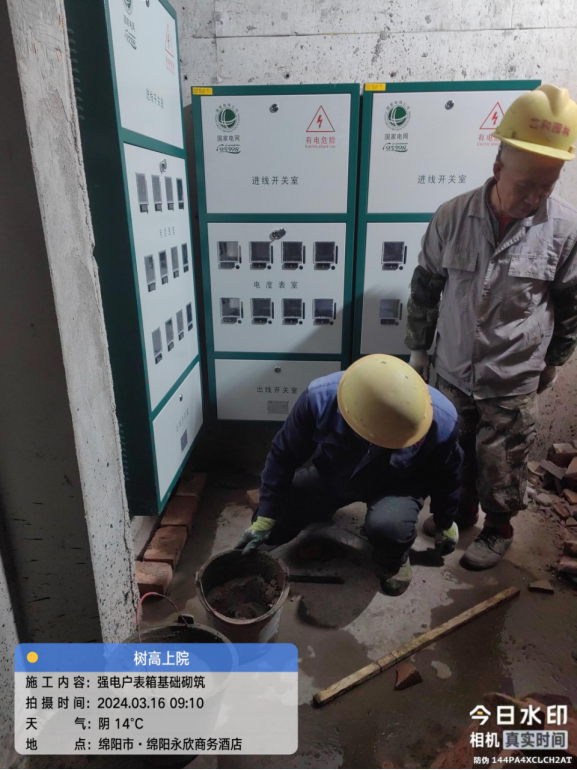

4、强电工程:完成成套设备、高低压变压器安装;完成大面积地下室桥架安装;完成户表箱、地下室充电表箱安装;

5、天然气工程:整体完成80%,正在推进燃气表安装;

6、电梯工程:推进6#楼、8#楼、9#楼、14#楼电梯客梯安装,幼儿园餐梯安装;

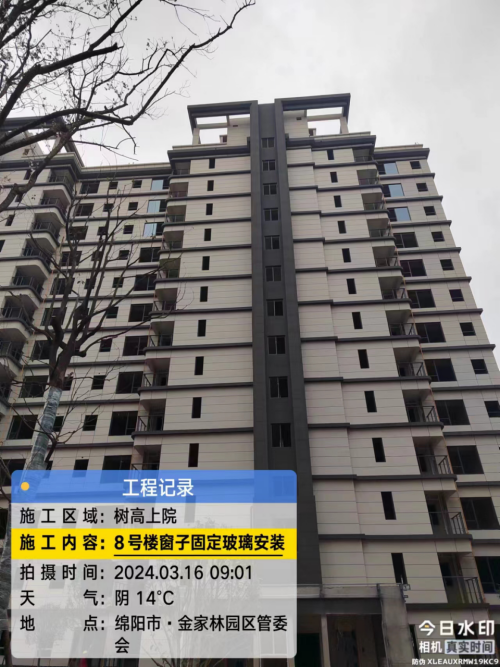

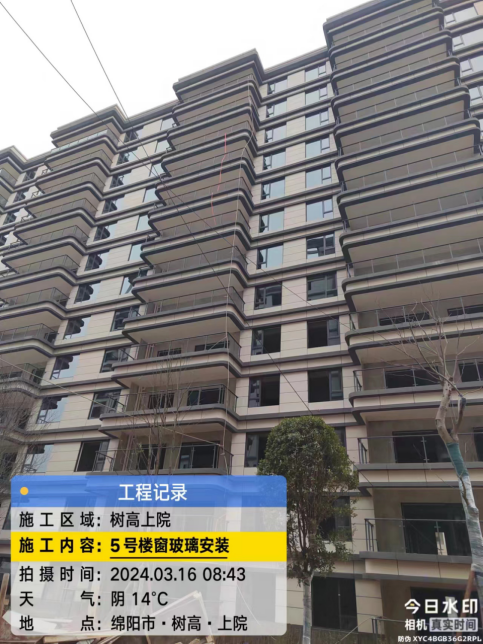

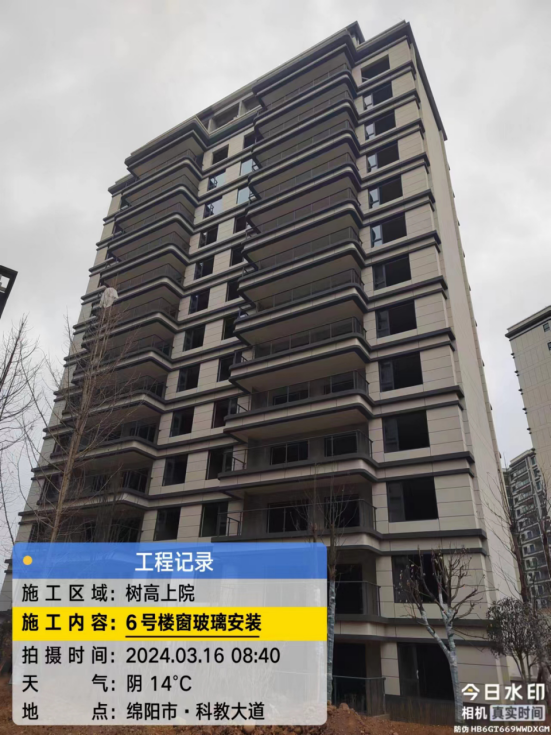

7、门窗栏杆工程:推进5#楼、6#楼和8#楼玻璃安装,幼儿园窗框安装;

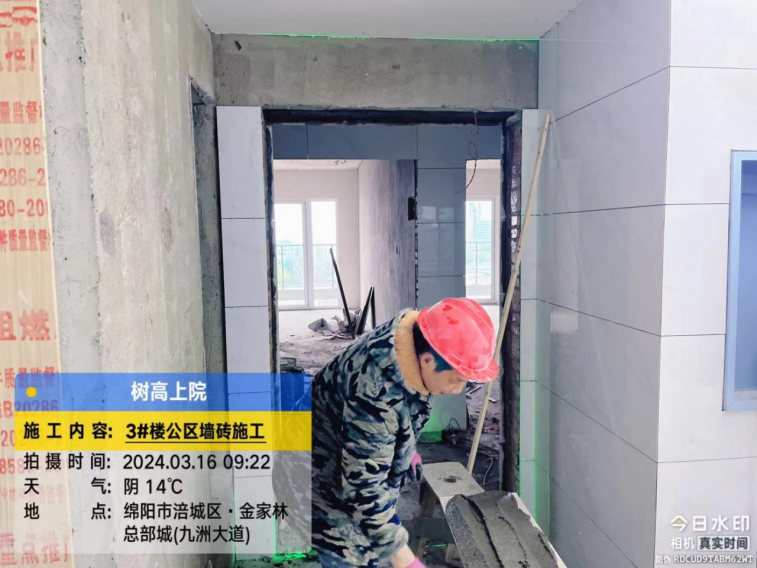

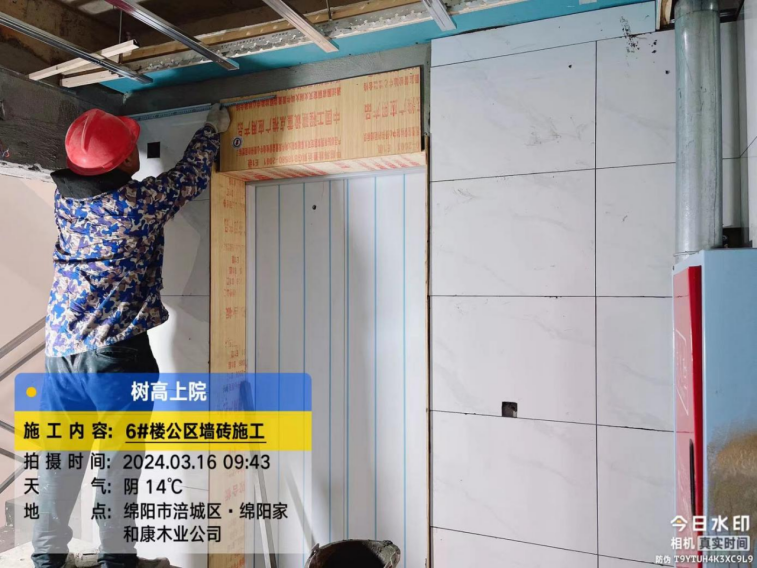

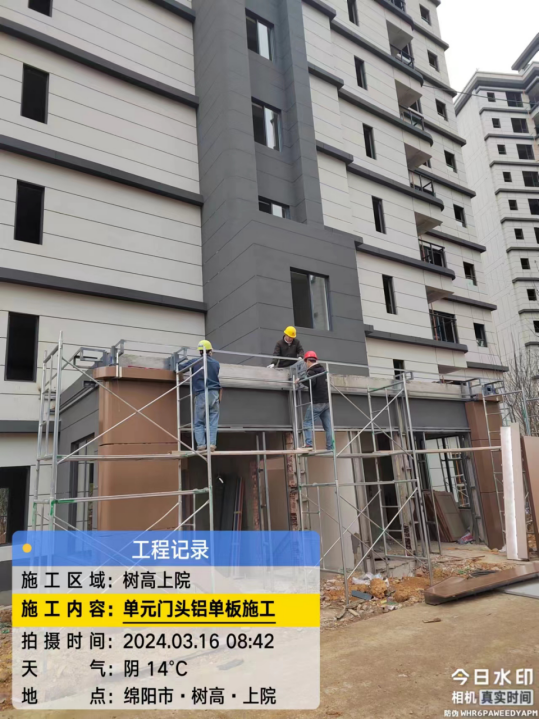

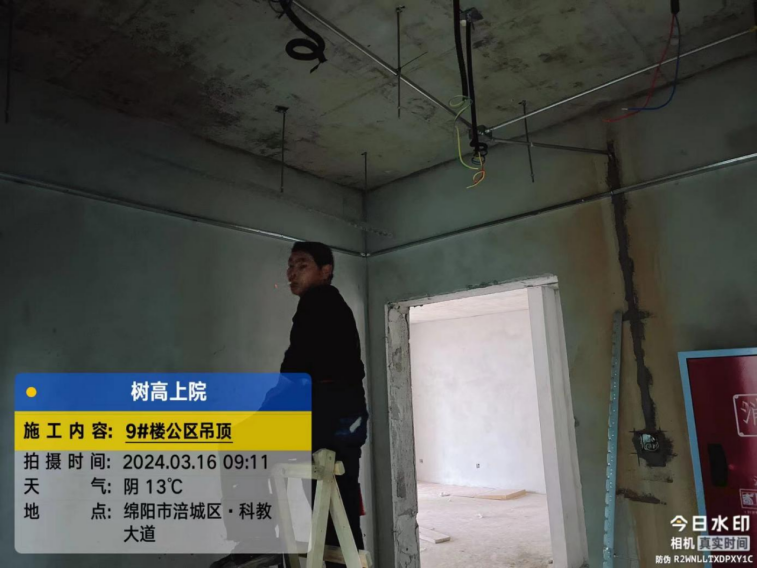

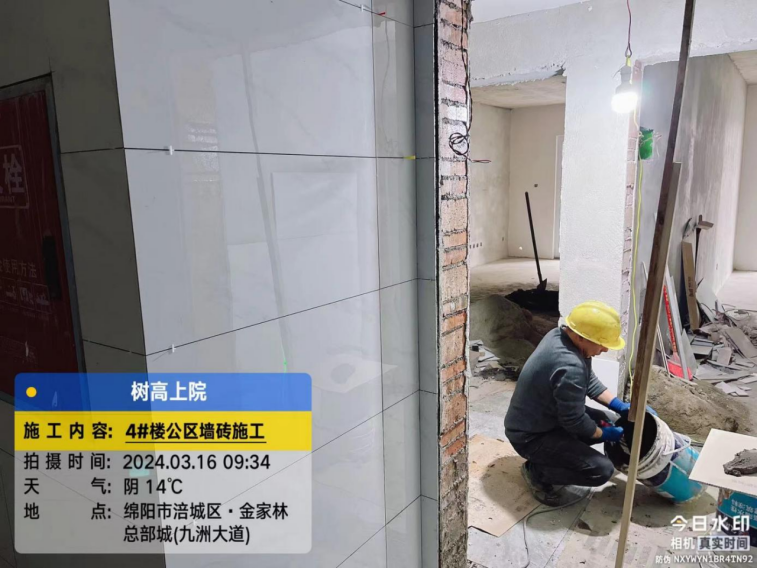

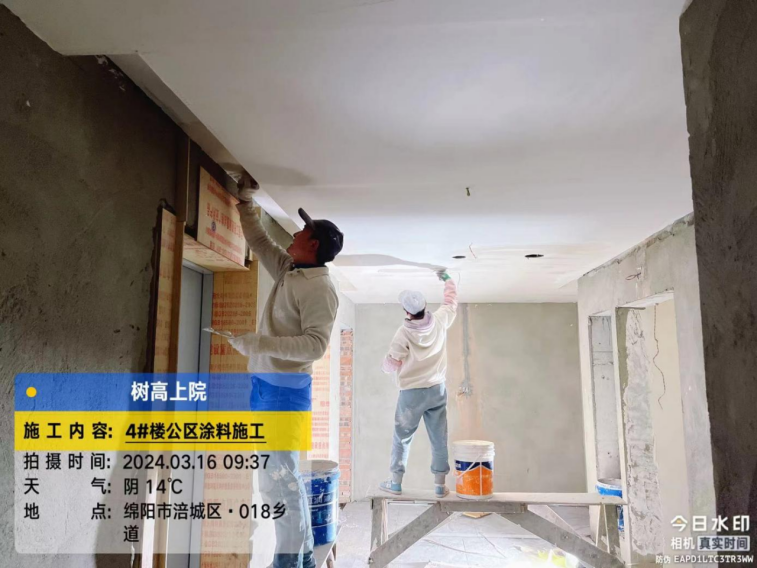

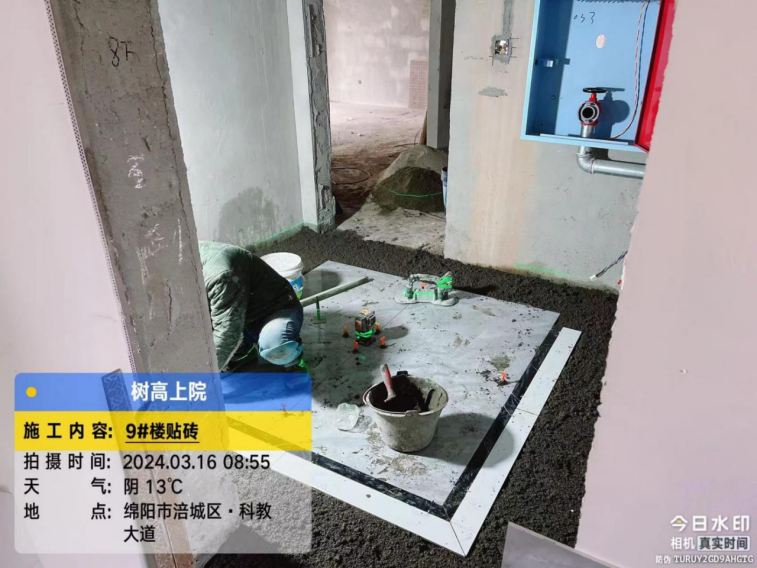

8、公区装修:推进单元门头龙骨施工;4#楼、5#楼、6#楼、8#楼、11#楼电梯前室地砖铺贴;二期、三期吊顶施工;涂料:所有楼梯间涂料施涂,4#楼、5#楼、6#楼、8#楼、11#楼电梯前室涂料施涂;

9、土建工程:推进一期、二期、三期清理建渣及收边补烂;

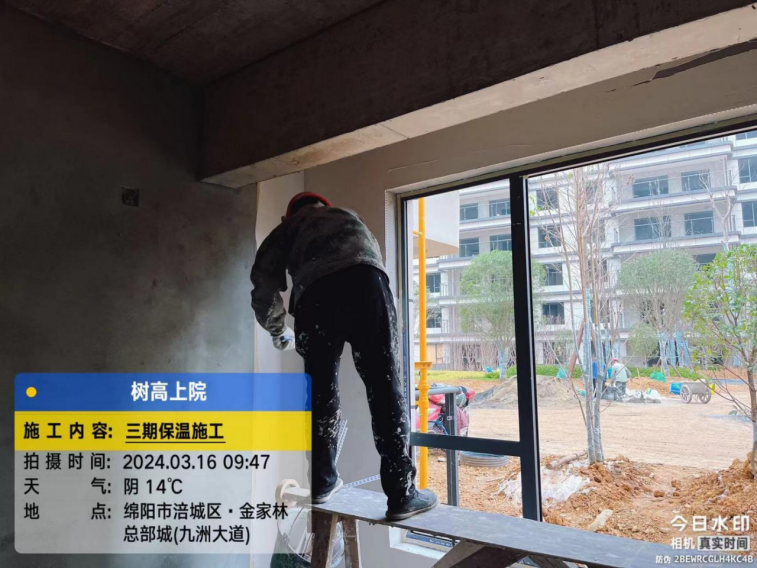

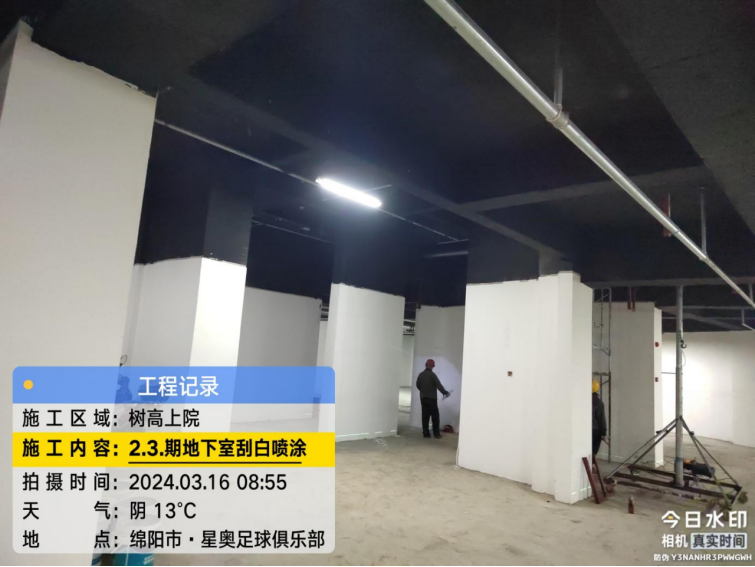

10、地坪漆工程:推进一期、二期地坪漆基层打磨及底漆施工;推进二期、三期、四期非人防区地下室墙面腻子及顶部喷涂;

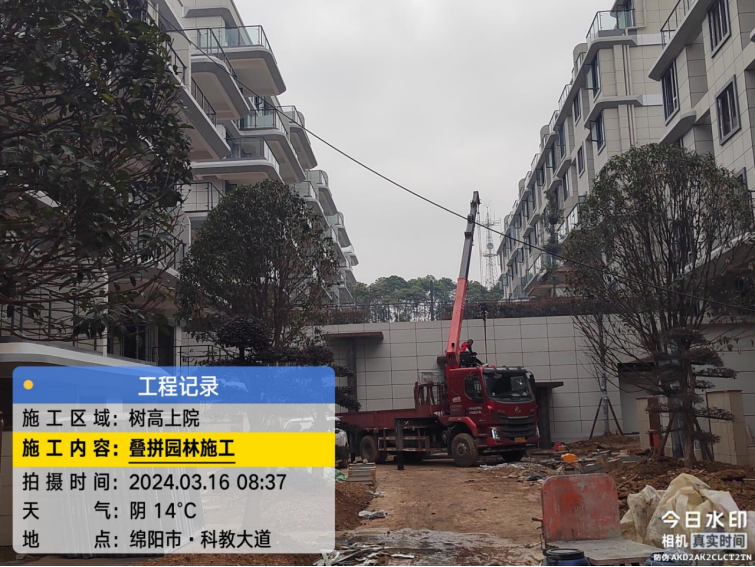

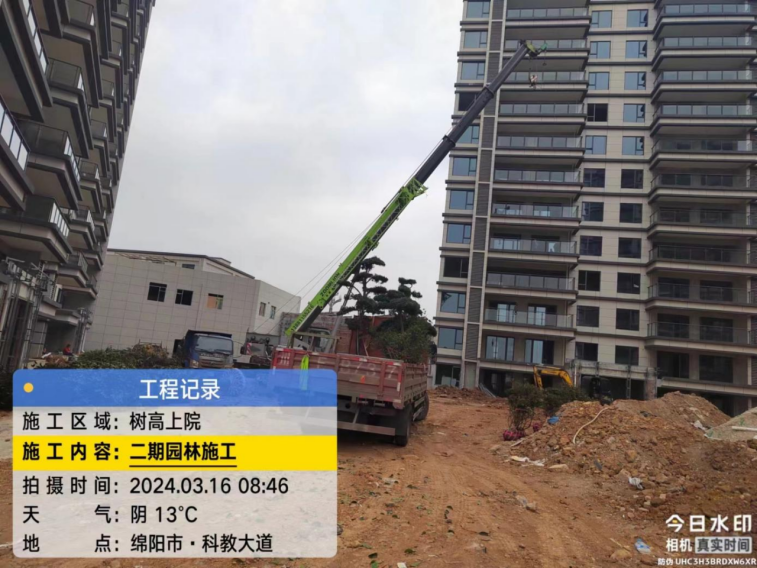

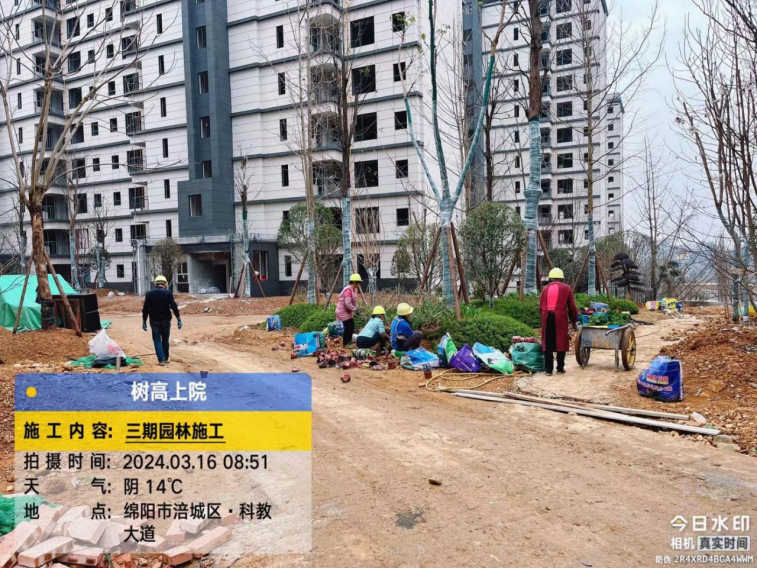

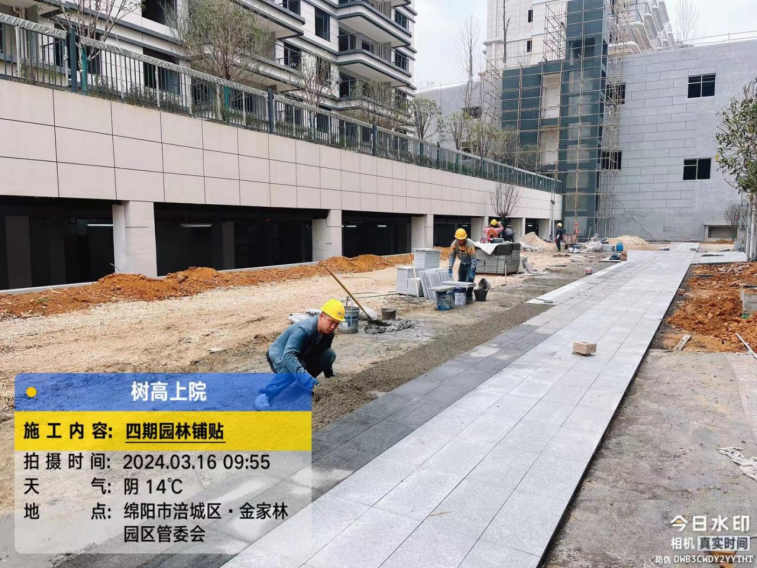

11、园林工程:推进三期乔木种植、幼儿园排水管安装,及四期园林石材铺贴、单元门口道路硬化、乔木种植;

12、弱电工程:推进厨房煤气报警线、卧室紧急报警器线、门禁对讲系统安装。
