一、完成情况(截止11月15日):

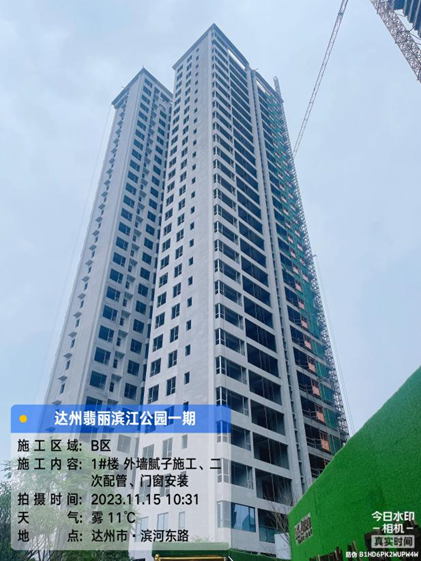

1、1#楼: 电梯安装完成;外墙腻子完成80%;
外墙涂料打样完成、二次配管安装完成30%、窗框安装完成80%;
21层公区样板抹灰完成、清水样板房玻璃安装完成。

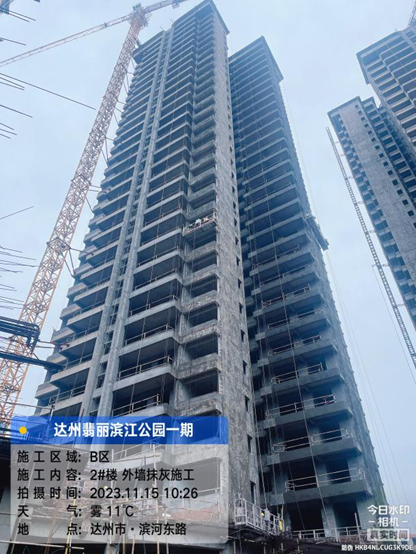

2、2#楼:出屋面花架、机房砖砌体砌筑完成;
外墙油烟管安装;外墙抹灰完成40%。

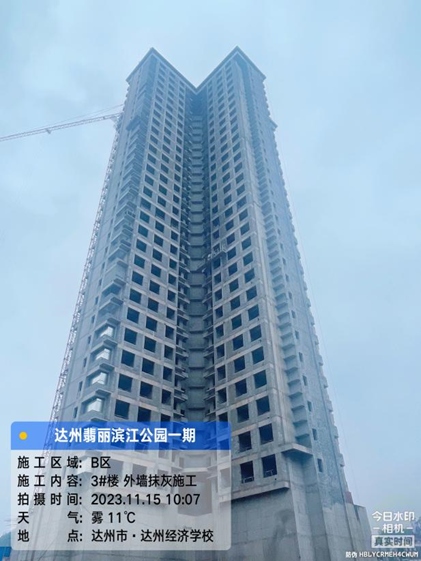

3、3#楼:出屋面花架、机房砖砌体砌筑完成、外墙油烟管安装。

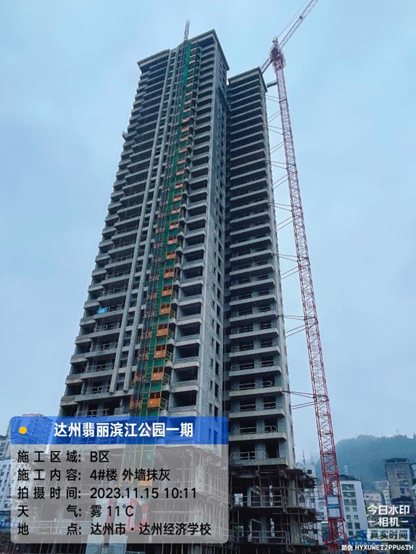

4、4#楼:外墙油烟管安装、外墙抹灰完成10%;

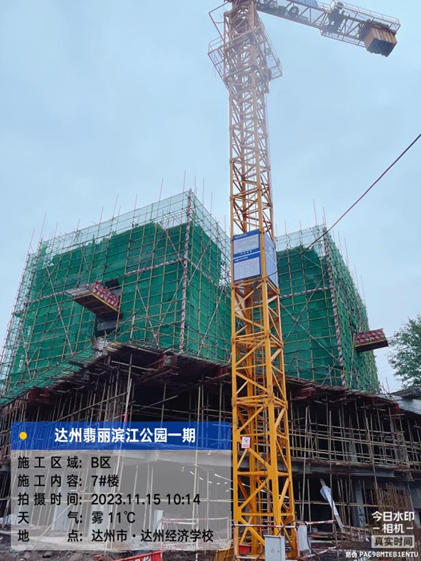

5、7#楼及附楼:五层结构完成。

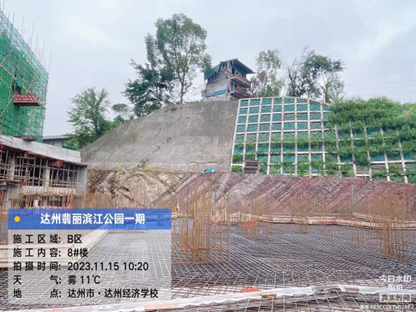

6、8#楼:基础承台结构完成90%。

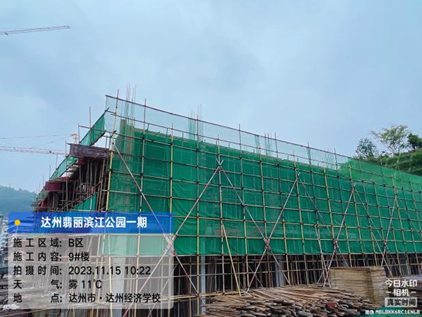

7、9#楼:半地下室层结构完成70%。

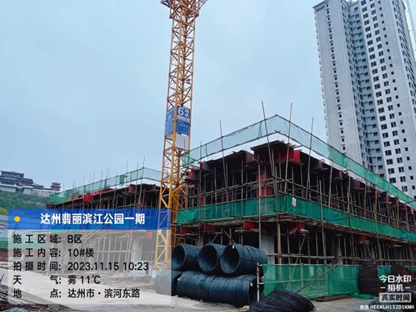

8、10#楼:半地下室层结构完成70%。

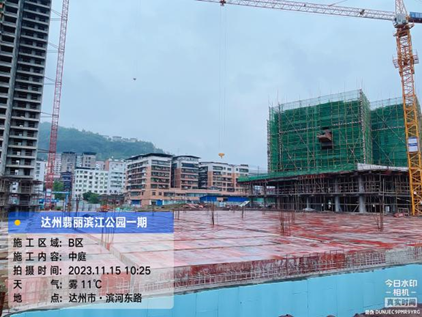

9、中庭地下室:二标段负二层结构完成10%;一标段负二层基础防水保护层完成;

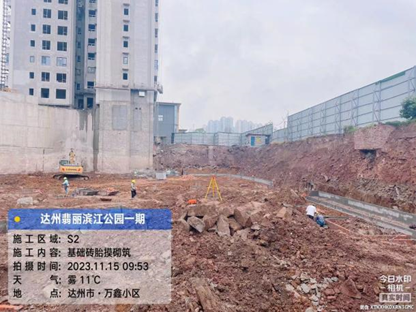

10、S2商业:地下室基础砖胎膜砌筑完成70%;
11、S6商业:二层结构完成70%。
