树高翡丽滨江公园2023年8月工程进度
树高翡丽滨江公园2023年8月工程进度
2023-08-16

一、完成情况(截止8月15日):

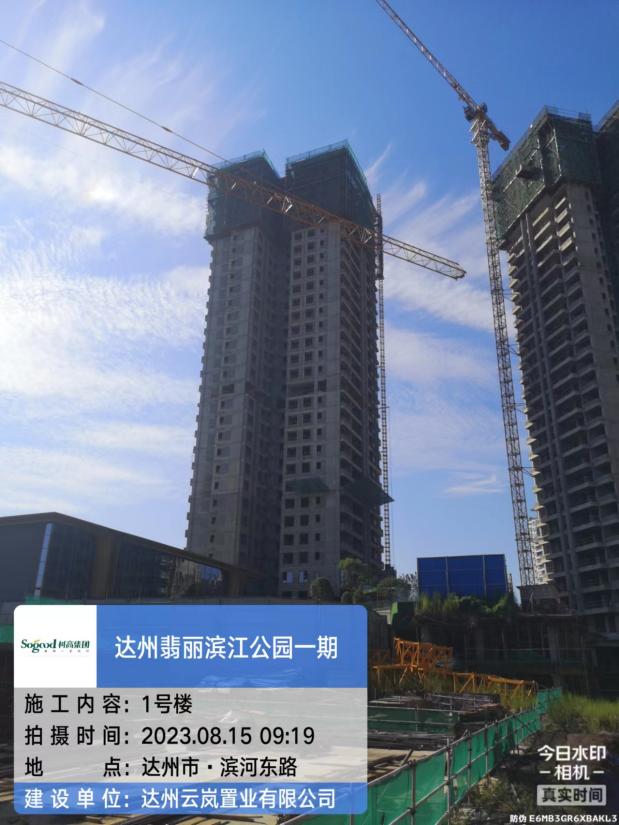

1、1#楼: 出屋面女儿墙、花架结构完成,电梯机房结构完成95%;外墙砌体完成95%;室内砌体砌筑完成50%;

2、2#楼:30层结构完成90%;外墙砌体完成70%;室内砌体砌筑完成60%;

3、3#楼:30层结构完成90%;外墙砌体完成70%;室内砌体砌筑完成60%;

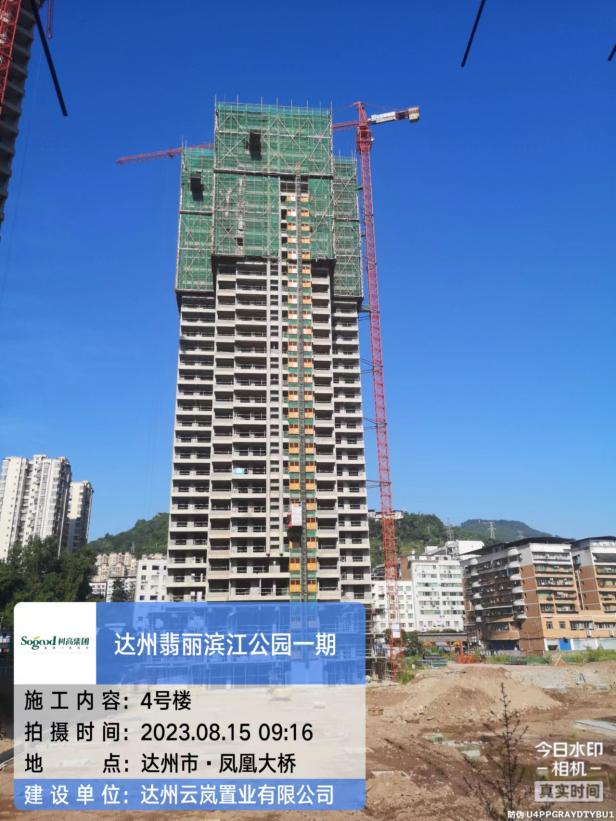

4、4#楼:30层结构完成90%;外墙砌体完成70%;室内砌体砌筑完成50%;

5、7#楼及附楼:半地下室层结构完成90%;

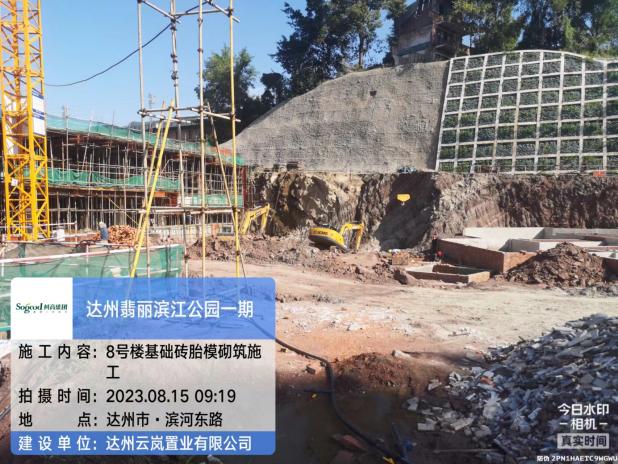

6、8号楼:土石方开挖完成80%;砖胎膜完成30%;

7、9#楼:负一层结构完成30%;

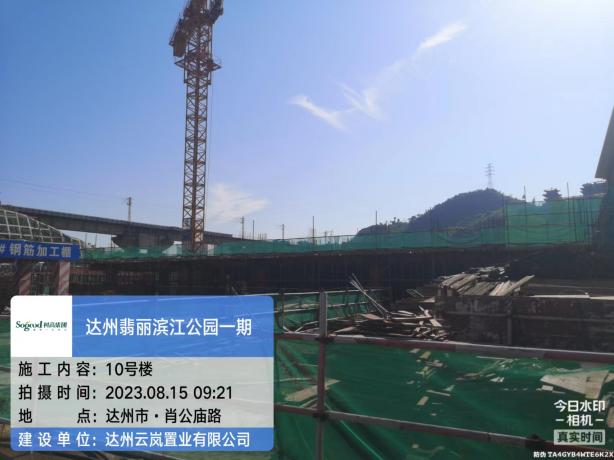

8、10#楼:负一层结构完成90%;

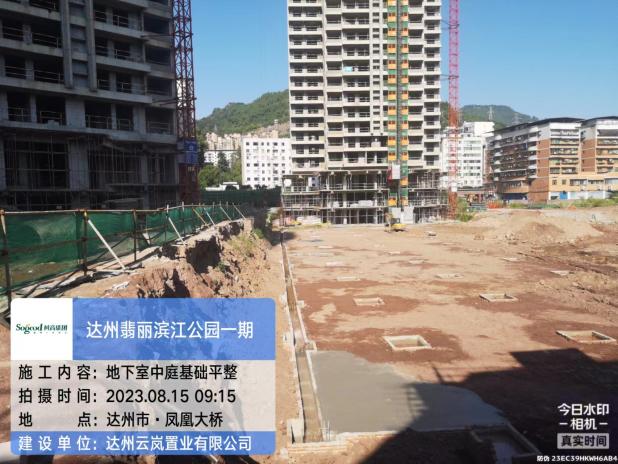

9、中庭地下室:二标段负二层天然基础部位承台钢筋模板完成,一标段负二层桩基部位基础土石方开挖完成,承台基础砖胎膜完成80%;

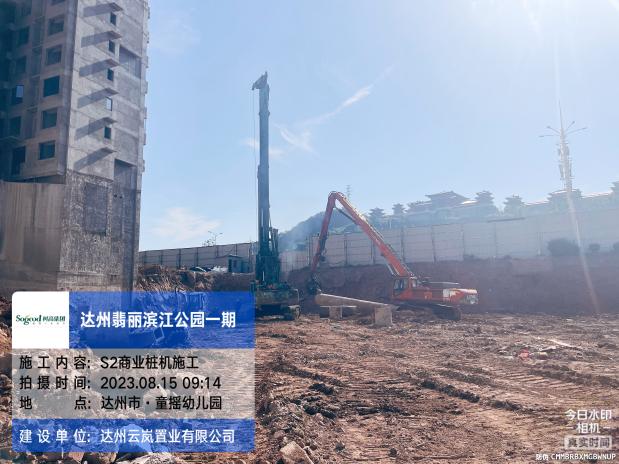

10、S2商业:桩基完成10%;

11、S6商业:一层结构完成90%。
