本月完成

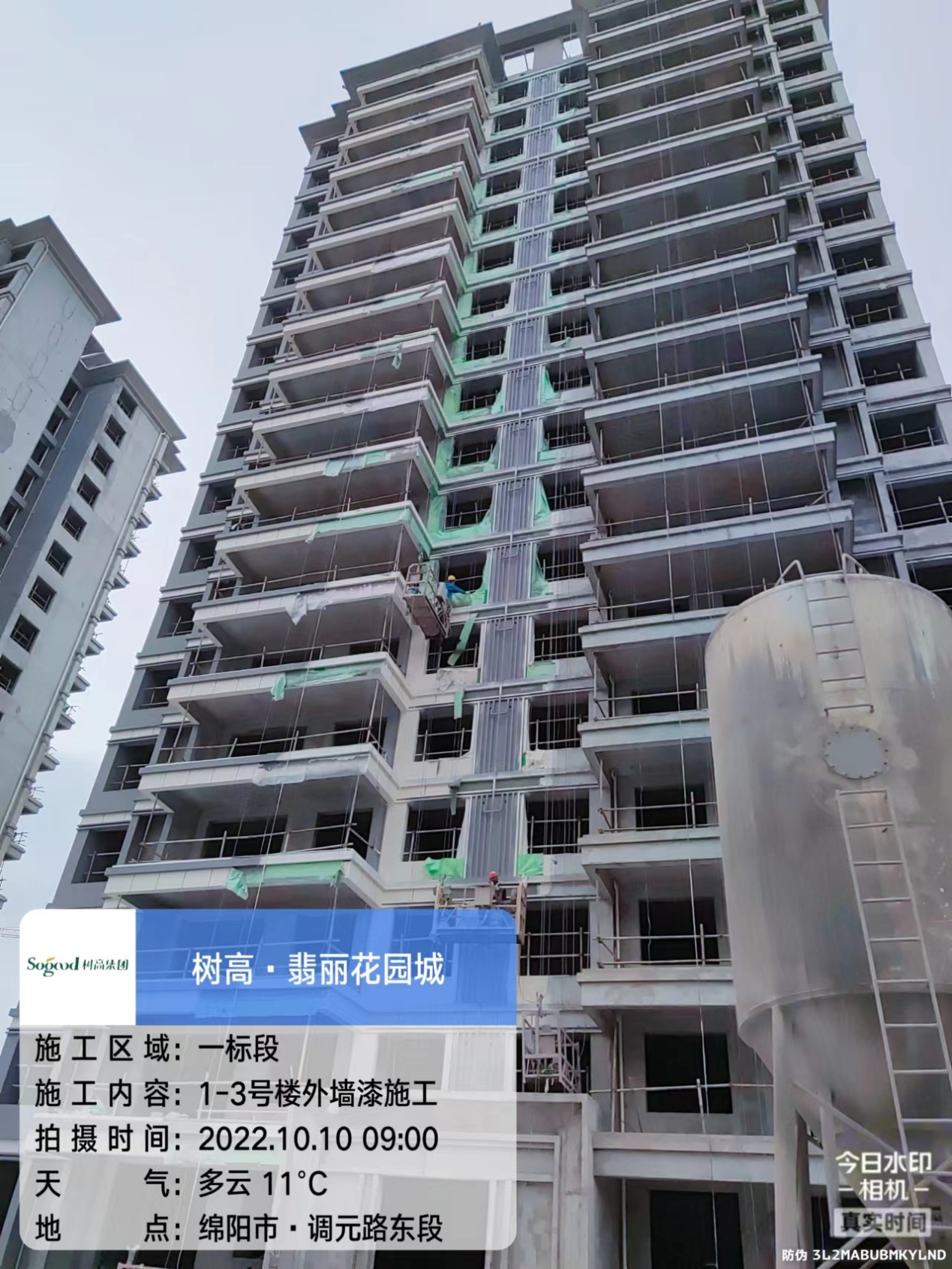

一、1#楼外墙漆完成70%。
二、2#楼外墙漆完成。
三、3#楼外墙漆完成。
四、4#楼外墙漆完成。
五、5#楼塑钢门窗框安装完成。
六、6#楼阳台栏杆安装完成,塑钢门窗框安装完成。
七、7#楼塑钢门窗框安装完成。
八、8#楼塑钢门窗框安装完成。
九、9#楼内外墙抹灰完成,内保温完成,屋面工程完成。
十、10#楼内外墙抹灰完成,内保温完成,屋面工程完成。
十一、11#楼内外墙抹灰完成,内保温完成,屋面工程完成。
十二、12#楼室内保温完成,阳台栏杆安装完成。
十三、13#楼室内保温完成,阳台栏杆安装完成。

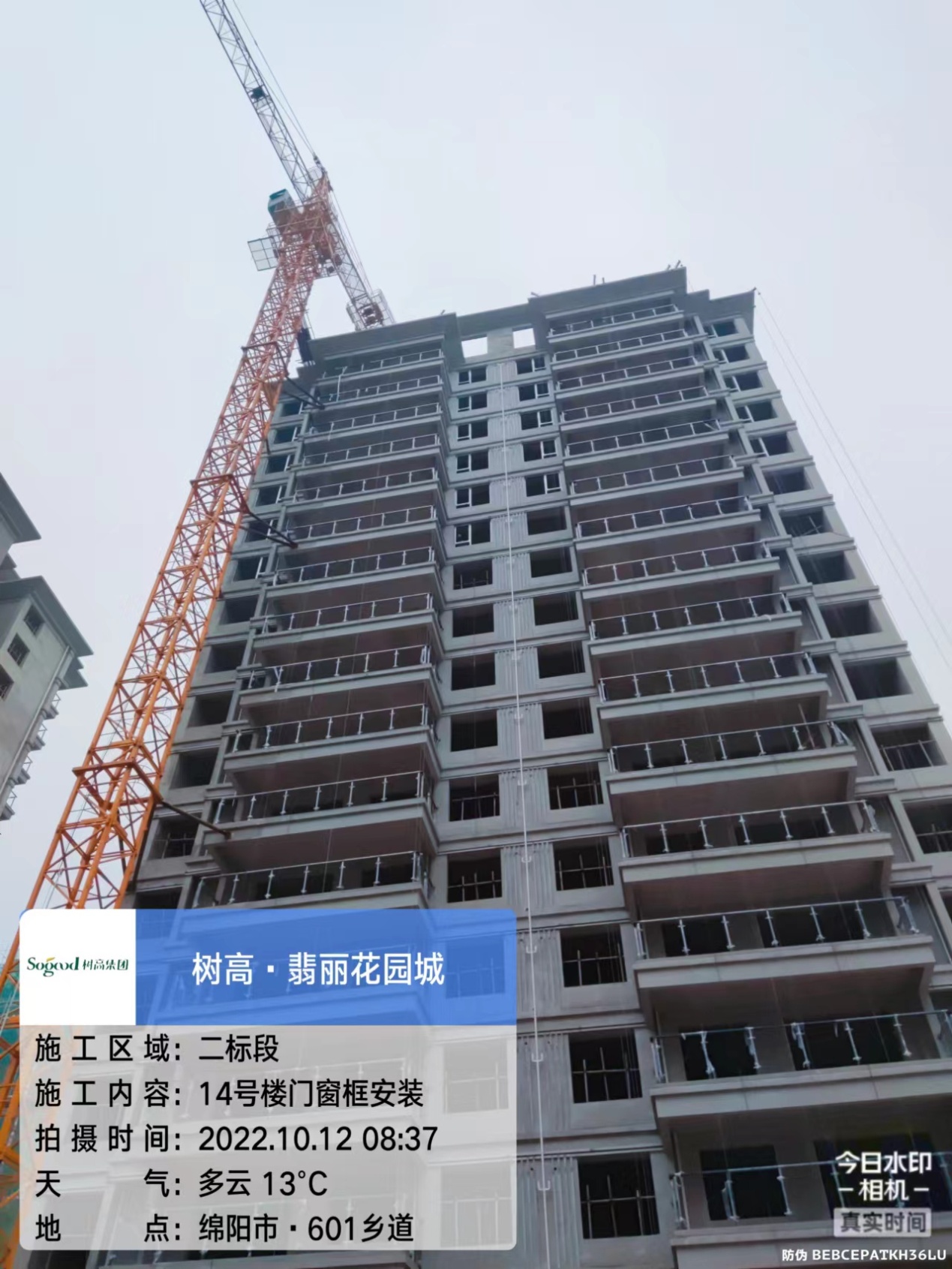

十四、14#楼阳台栏杆安装完成,铝合金门窗框安装完成,外墙漆完成50%。
十五、15#楼阳台栏杆安装完成,铝合金门窗框安装完成,外墙漆完成。

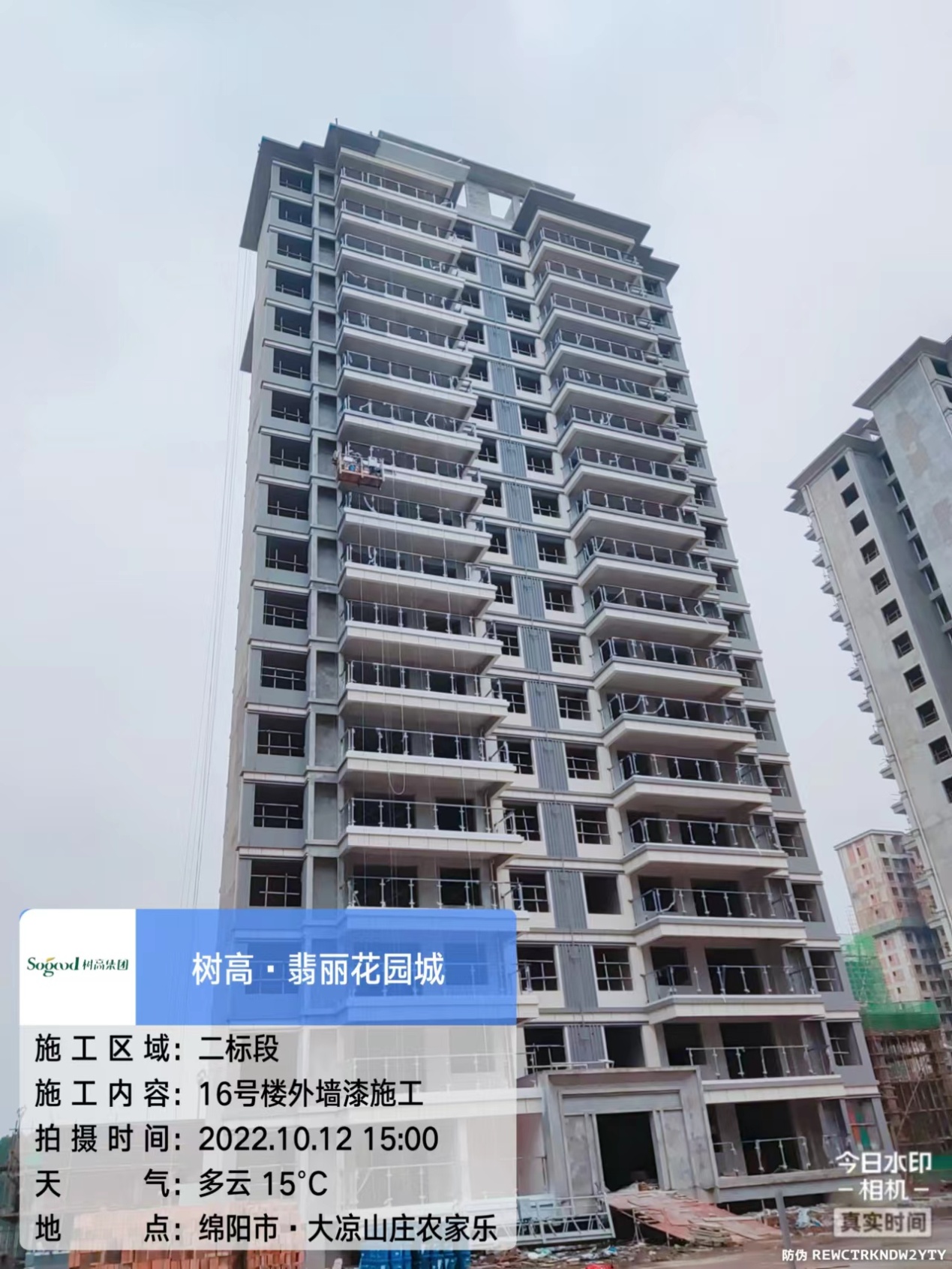

十六、16#楼阳台栏杆安装完成,外墙漆完成。
十七、17#楼塑钢门窗框安装完成30%。
十八、18#楼塑钢门窗框安装完成20%。
十九、19#楼暂停施工。
二十、20#楼阳台栏杆安装完成。
二十一、22#楼主体完成。

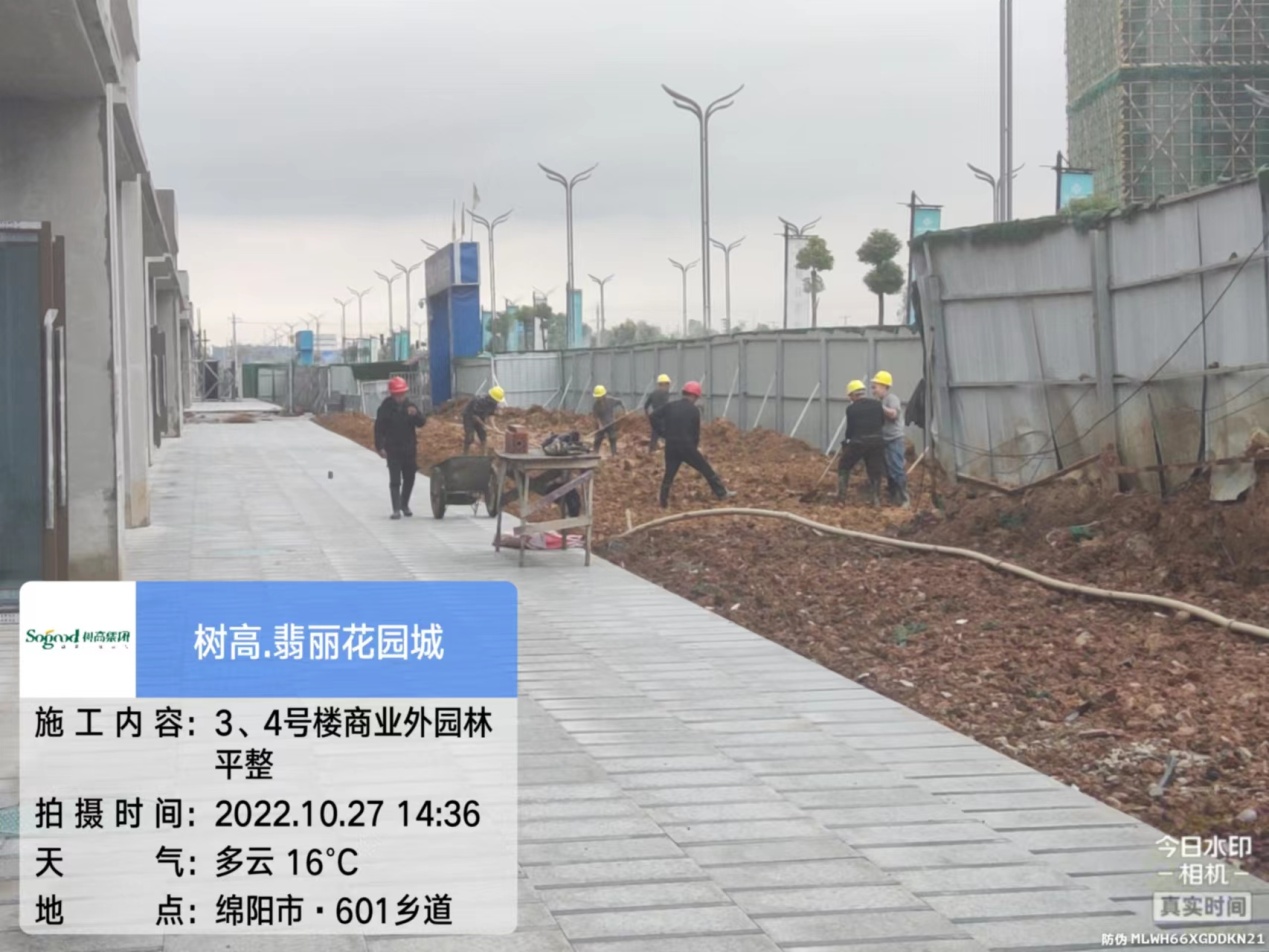

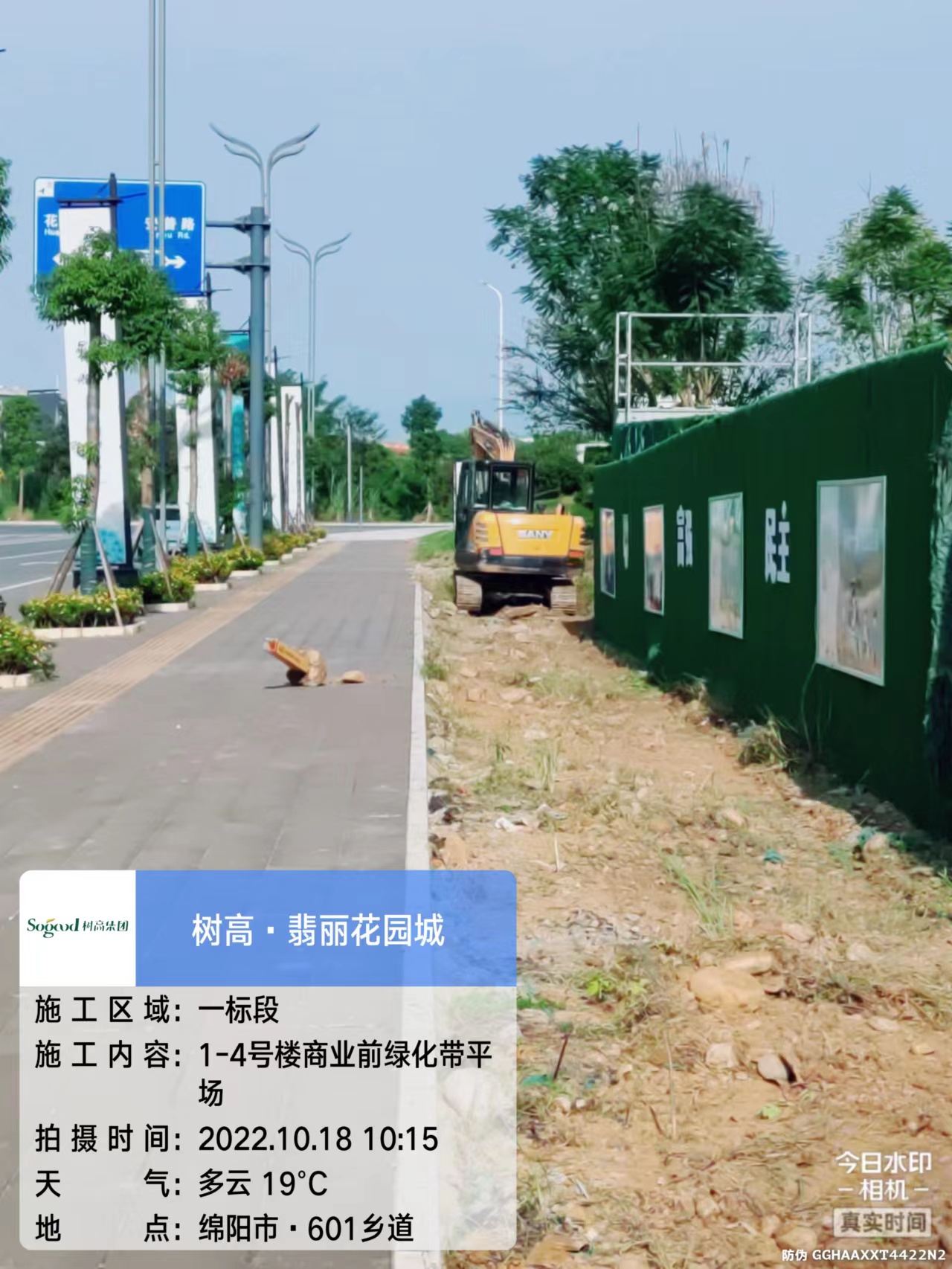

二十二、一标段地下室顶板回填完成40%。

二十三、1-4#楼商业走道铺贴完成。

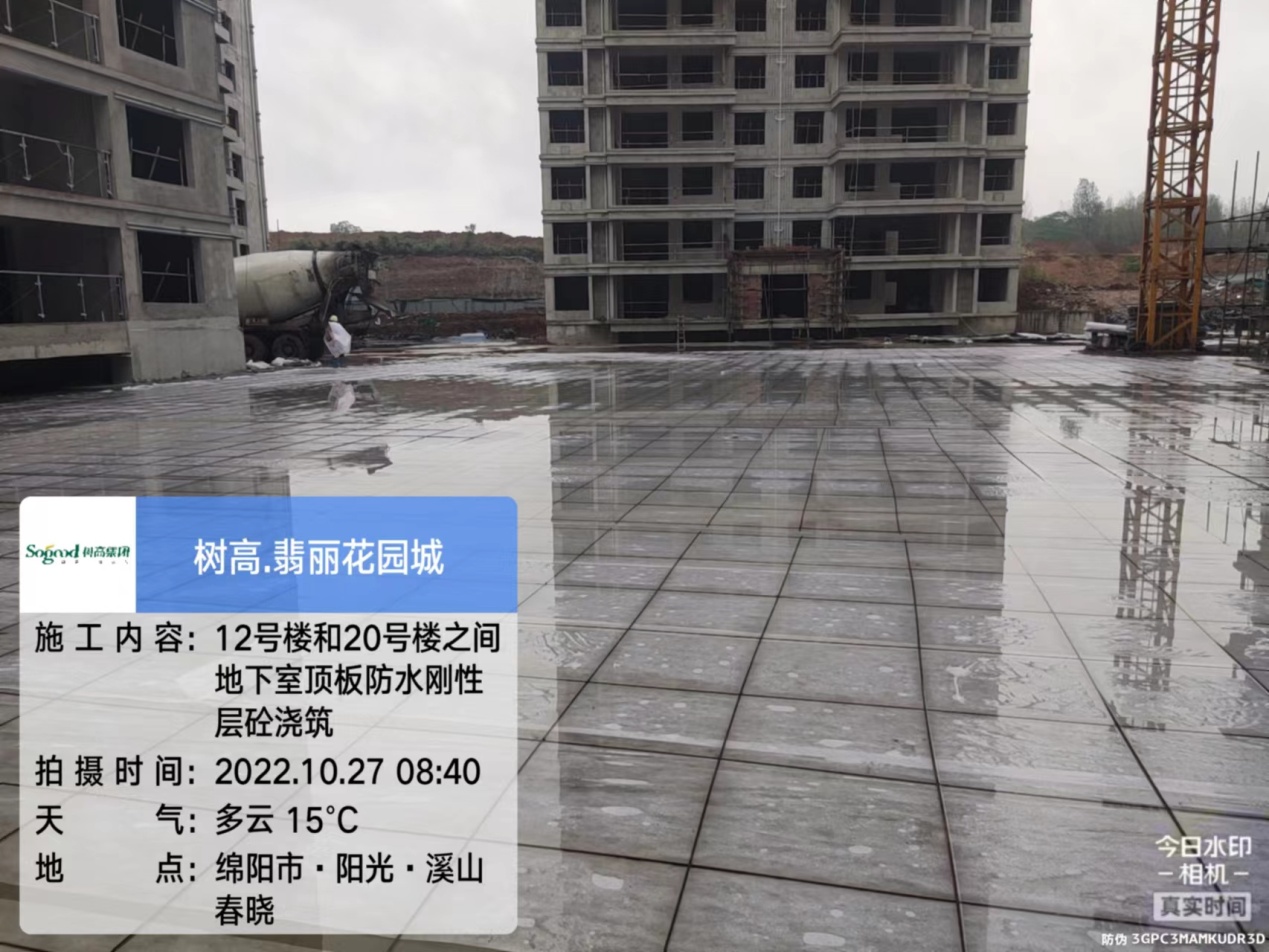

二十四、二标段地下室顶板防水施工完成50%,刚性防水保护层完成30%。
二十五、水电及消防配合土建同步施工。
下月工作计划
一、1#楼外墙漆完成。
二、2#楼外墙漆完成。
三、3#楼外墙漆完成。
四、4#楼外墙漆完成。
五、5#楼入户单元门头改造完成。
六、6#楼入户单元门头改造。
七、7#楼入户单元门头改造。
八、8#楼入户单元门头改造。
九、9#楼梯间施工,阳台栏杆安装。
十、10#楼梯间施工,阳台栏杆安装。
十一、11#楼梯间施工,阳台栏杆安装。
十二、12#楼外墙漆施工。
十三、13#楼外墙漆施工。
十四、14#楼外墙漆完成,塑钢门窗框安装。
十五、15#楼塑钢门窗框安装。
十六、16#楼铝合金及塑钢门窗框安装。
十七、17#楼塑钢门窗框安装完成。
十八、18#楼塑钢门窗框安装完成。
十九、19#楼阳台栏杆安装,外墙漆施工。
二十、20#楼外墙漆施工。
二十一、22#楼二次结构完成。
二十二、一标段地下室顶板回填完成,园林管道及植树。
二十三、、二标段地下室顶板防水施工完成,刚性防水保护层完成80%。
二十四、水电及消防配合土建同步施工。
