树高上院2022年7月工程进度
树高上院2022年7月工程进度
2022-07-29

7月完成情况:

(一)别墅区域

1、19#楼、18#楼、17#楼:完成砌体抹灰;

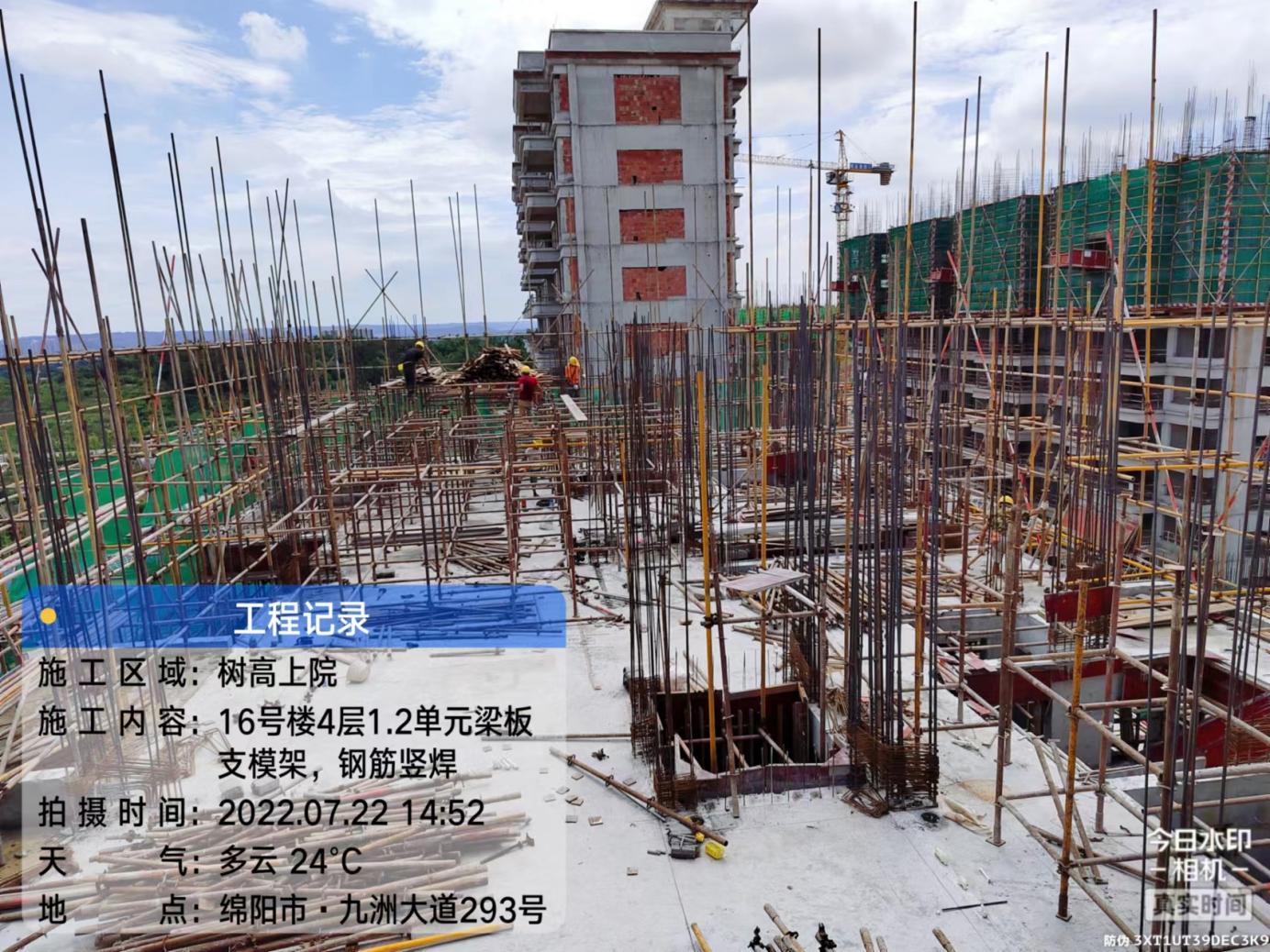

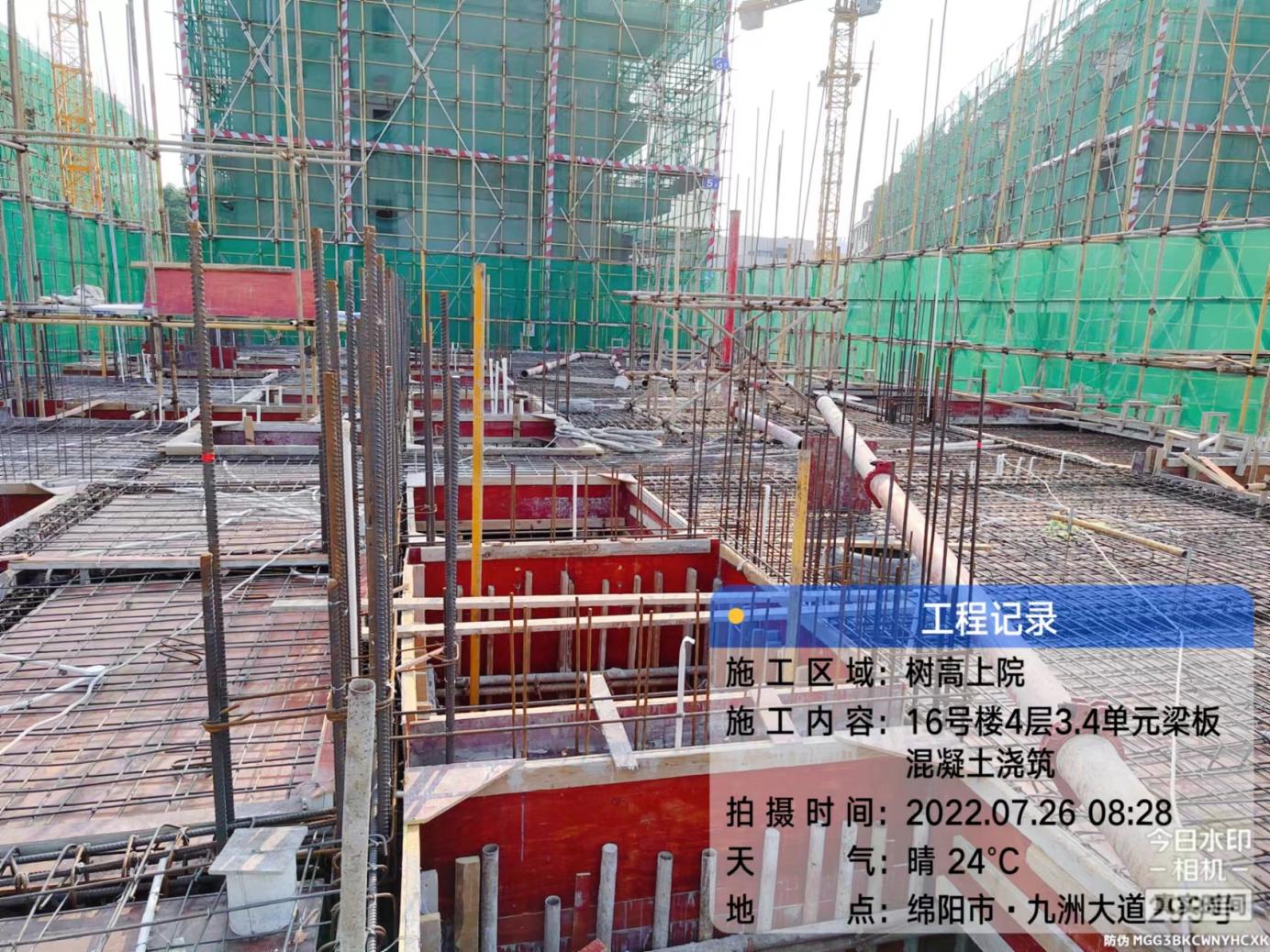

2、16#楼:完成一、二单元三层梁板砼浇筑,正在推进四层梁板支模架搭设;三、四单四层梁板砼浇筑。

(二)高层区域:

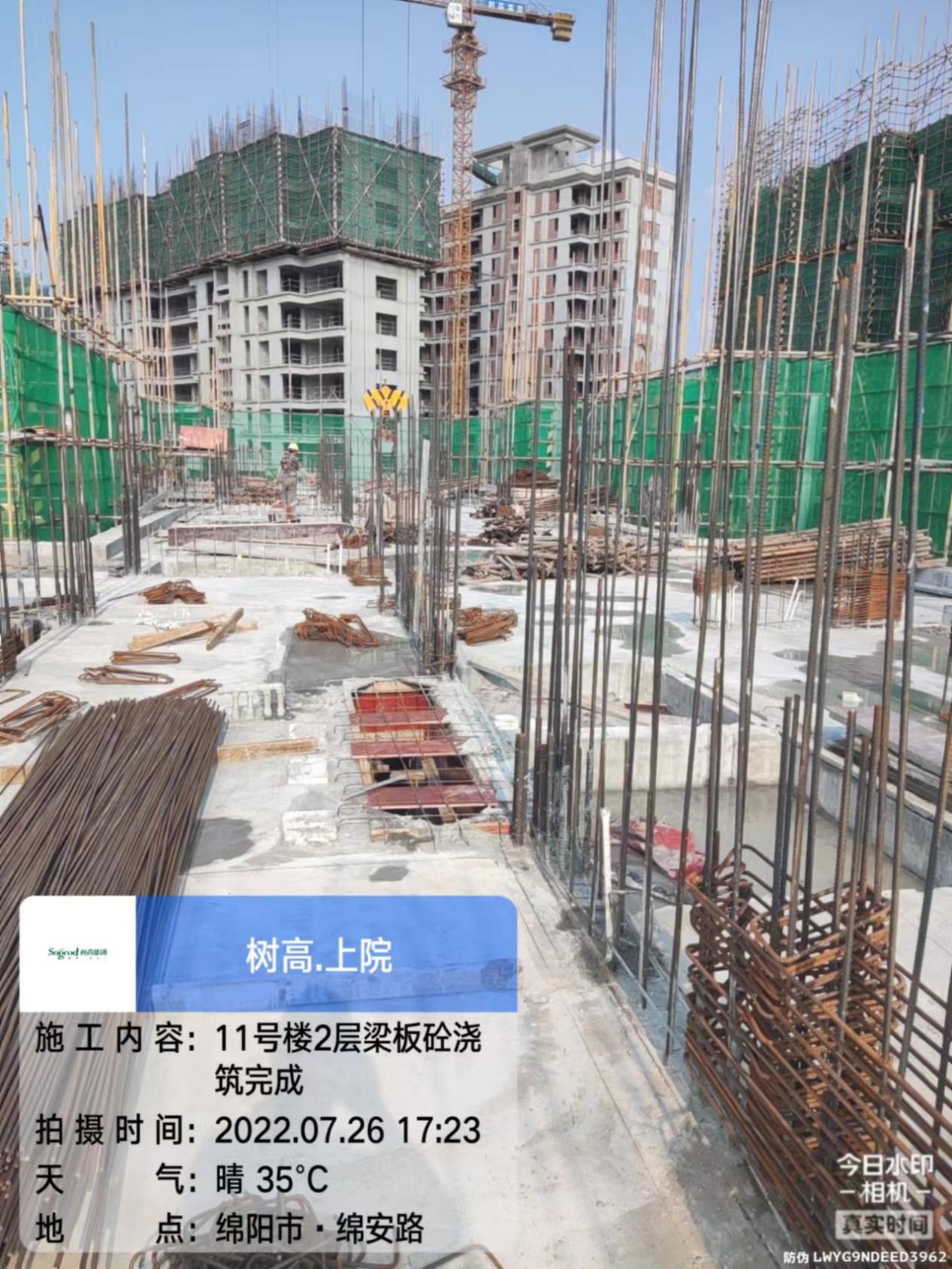

1、11#楼:完成二层梁板砼浇筑;

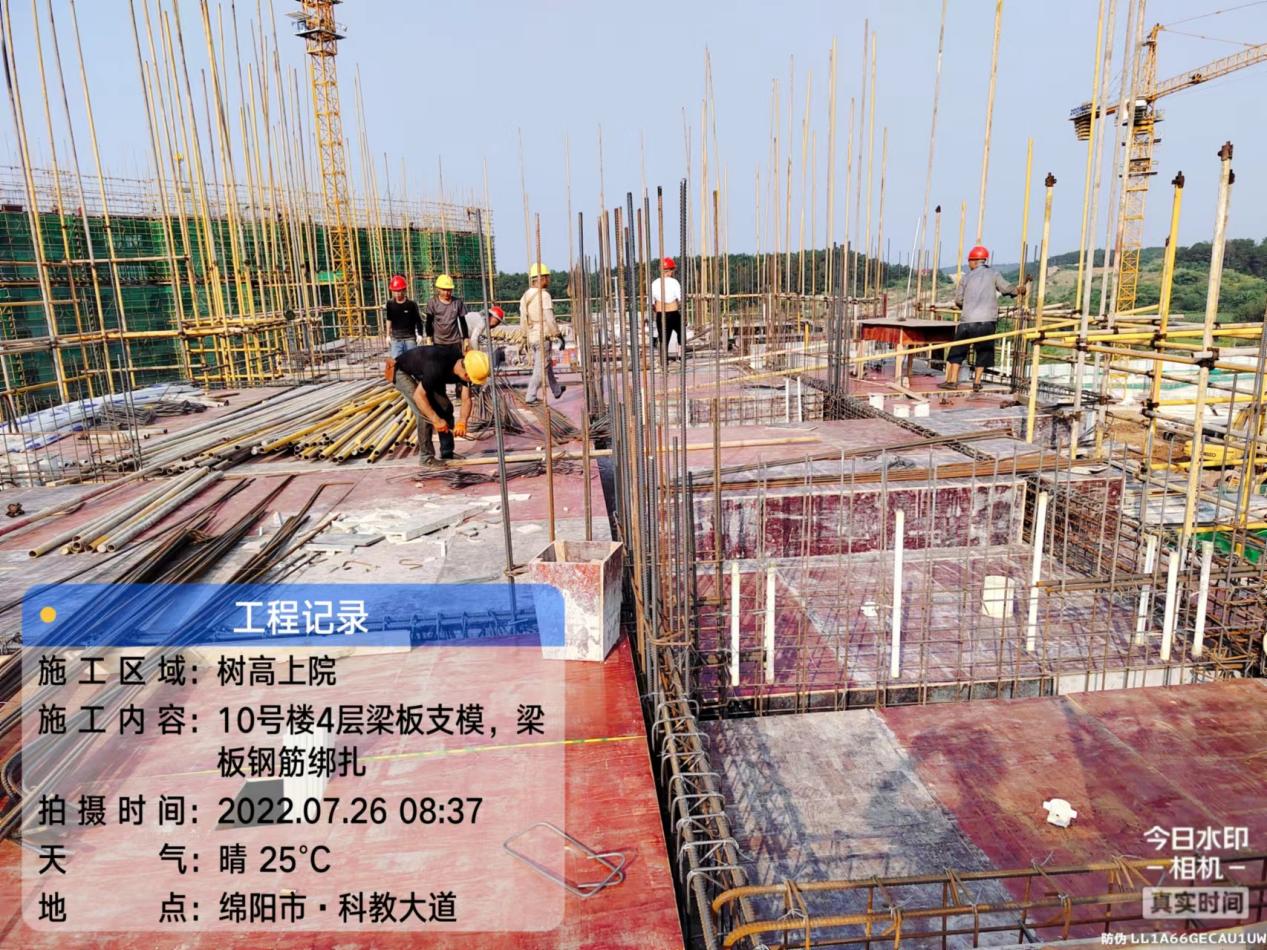

2、10#楼:完成三层梁板砼浇筑,正在推进四层梁板模板安装和钢筋绑扎;

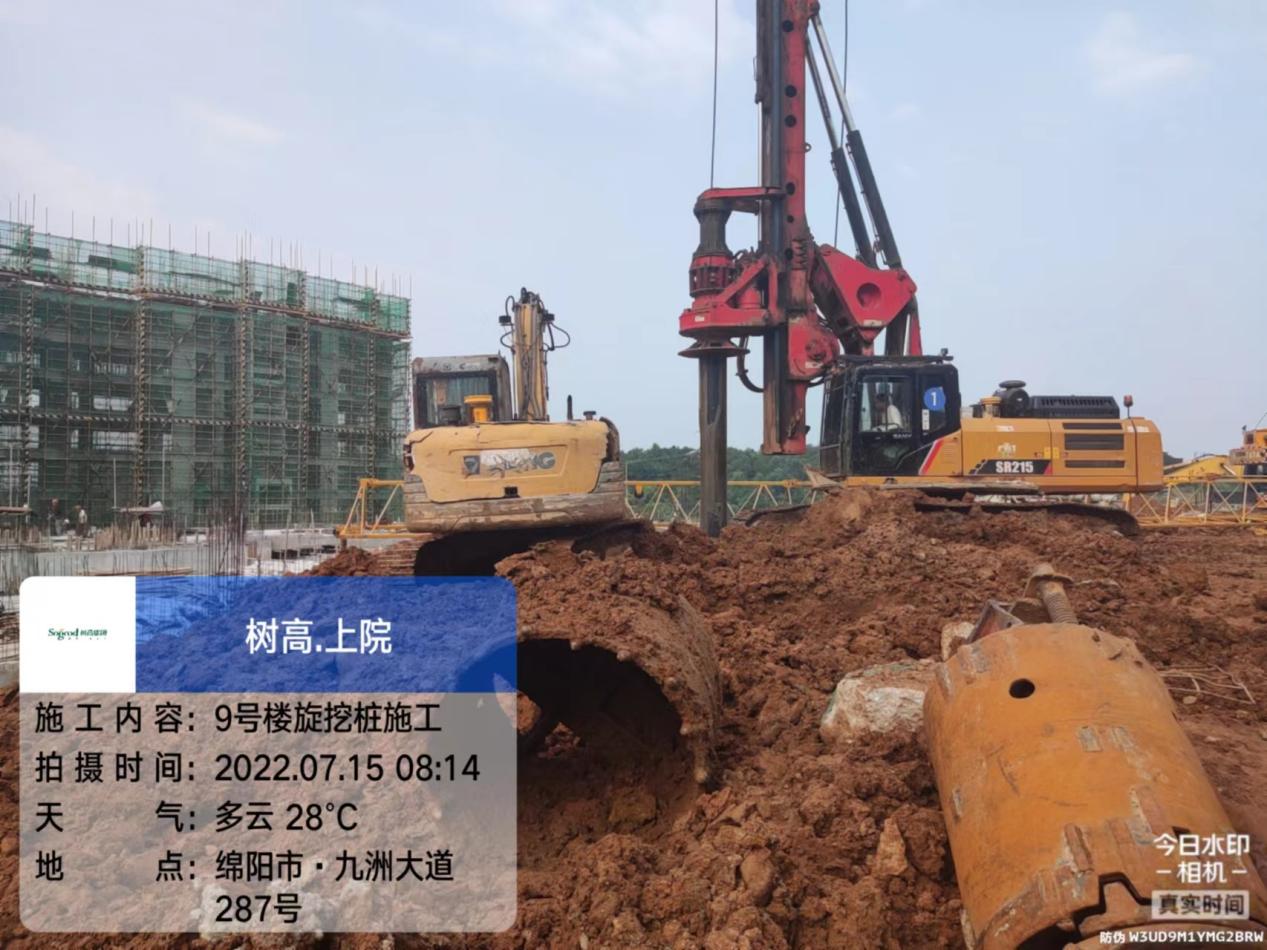

3、9#楼:完成旋挖桩施工;

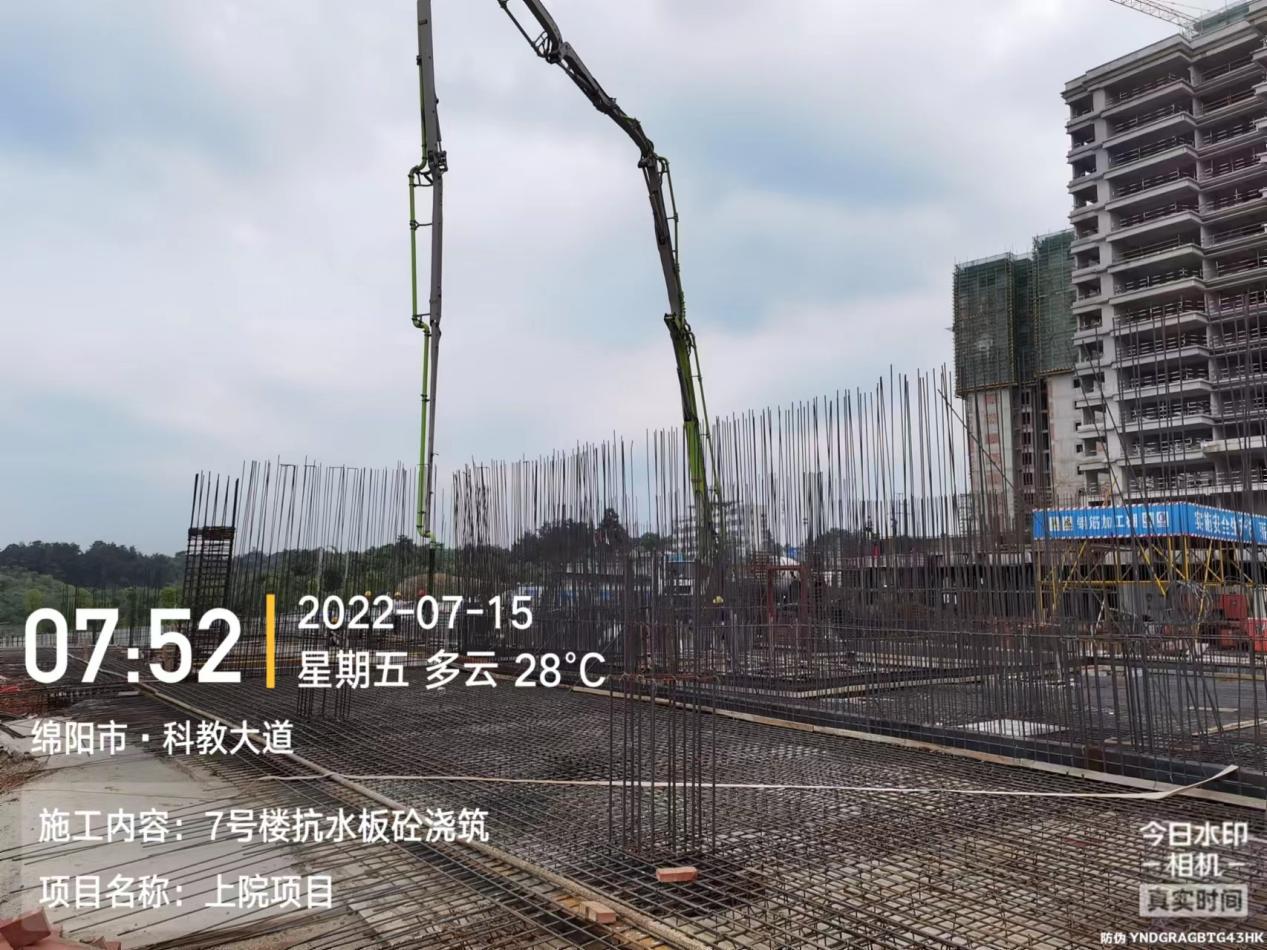

4、7#楼:完成抗水板砼浇筑;

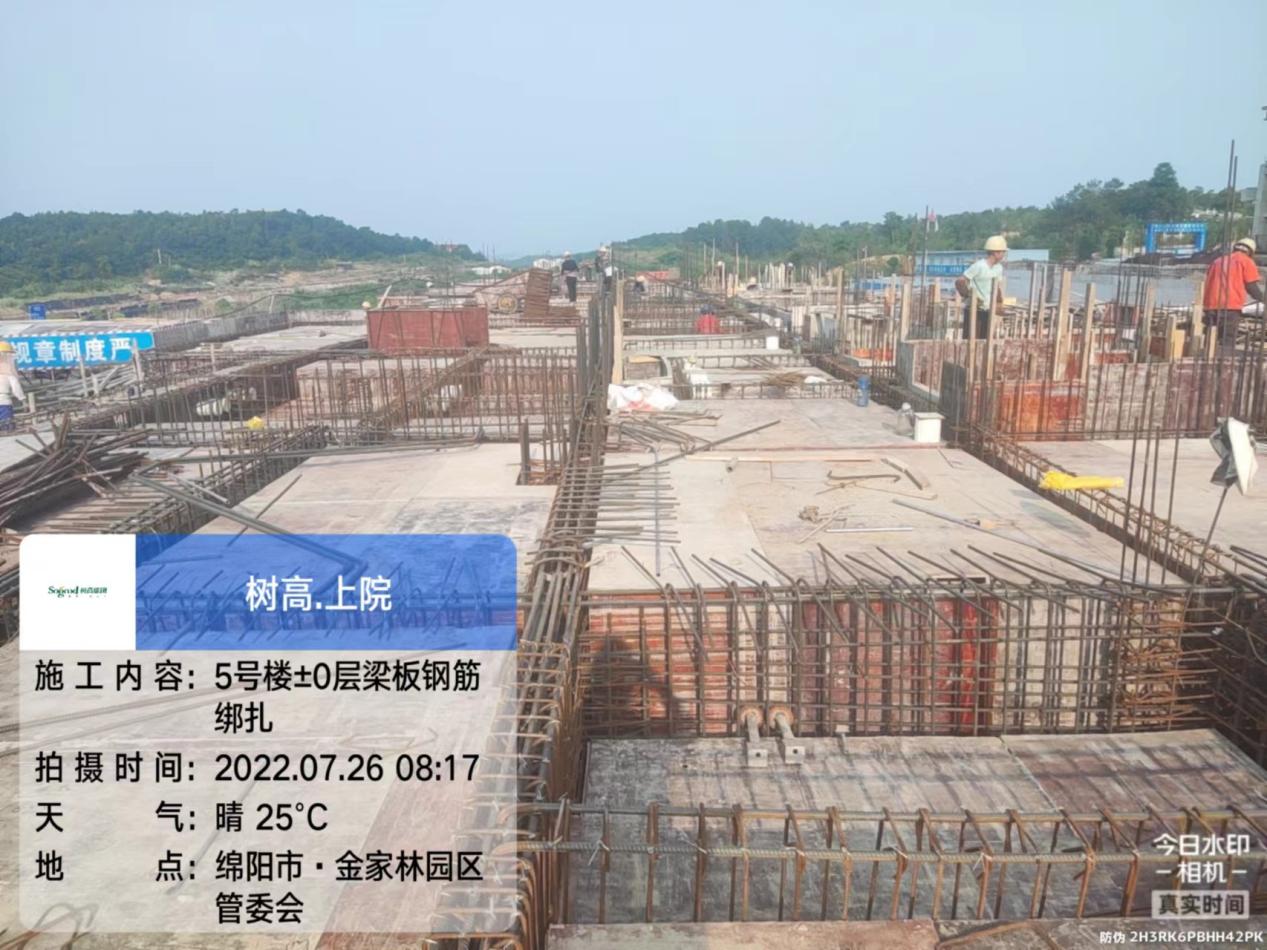

5、5#楼:完成抗水板砼浇筑,正在推进±0层梁板钢筋绑扎。

8月计划:

(一)别墅区域

1、19#楼、18#楼、17#楼:组织外墙、门窗、涂料单位进场施工;

2、16#楼:完成一、二单元四层梁板砼浇筑(达到预售节点);

3、15#楼:推进±0.000层砼浇筑施工。

(二)高层区域:

1、11#楼:完成四层梁板砼浇筑(达到预售节点);

2、10#楼:完成四层梁板砼浇筑(达到预售节点);

3、9#楼:推进基础施工;

4、7#楼:推进±0.000层砼浇筑施工;

5、5#楼:推进±0.000层、二层砼浇筑施工。
