1. 工程进度控制
1.1本月计划
1.2月10完成项复工前安全自检巡查,并召开项目复工会议,为项目正式复工做准备工作。
2.2月18日通过安州城建检查,项目可以合法复工。
3.1号楼:砖砌体完成约:60%。
4.2号楼:外墙抹灰至5层,完成抹灰样板及验收,推进内墙抹灰施工。
5.3号楼:砖砌体完成约:95%。
6.4号楼:室内止水带基本完成。
7.5号楼:开始砖砌体施工。
8.1号车道:完成室外段结构砼浇筑。
1.2本月完成(截止2月24日)
1.项目于2022年2月10完成项复工前安全自检巡查,召开项目复工会议。(会议重点原则:复工启动各作业班组的人员组织及到场时间;加强项目防疫工作;对安全自检情况进行梳理等)
2.项目于2022年2月21日通过安州城建检查,正式全面复工。
3.1号楼:砖砌体完成约:55%。

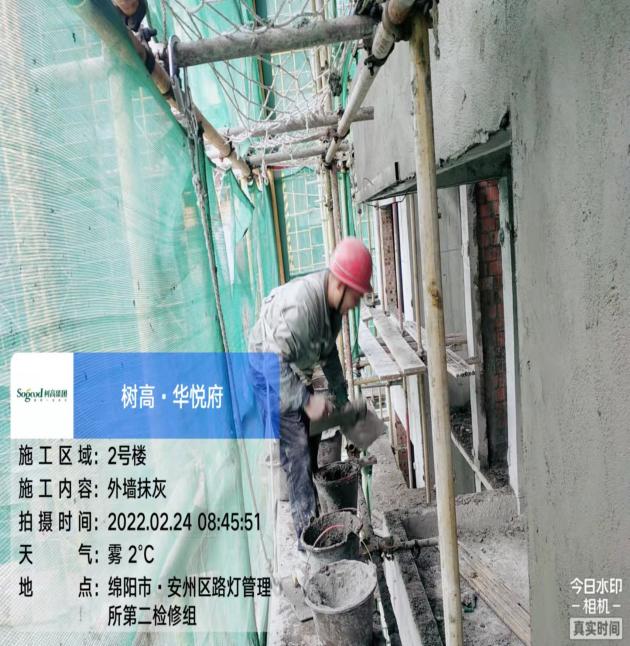

4.2号楼:外墙抹灰至6层,完成抹灰样板及验收,已开始内墙抹灰施工。
5.3号楼:砖砌体完成约:90%。
6.4号楼:室内止水带完成约:90%。
7.5号楼:一层、三层已开始砖砌体施工。
8.1号车道:完成垫层浇筑,车道开始结构钢筋绑扎。
1.4下月计划
1.1号楼完成砖砌体85%。
2.2号楼外墙抹灰完成,内墙抹灰完成50%,外架拆除。
3.3号楼外墙抹灰完成80%,内墙开始抹灰。
4.4号楼开始砖砌体施工。
5.5号楼完成砖砌体50%。
6.2-4号楼商业主体结构施工。
