一、2026年8月15日已完成情况:

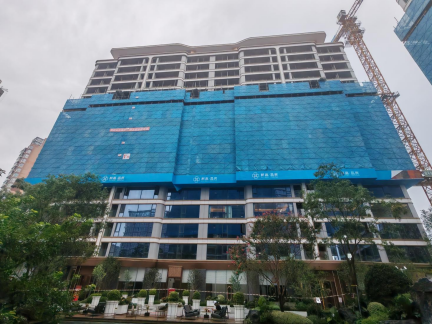

1、1#楼内墙砌体已2~6层完成,2~6层二次结构柱已完成、2~6层梁浇筑已完成;外立面真石漆已完成(12~17层);2~6层内墙抹灰完成;外墙保温完成;14~17层铝板安装已完成;外墙脚手架14~屋面已拆除;

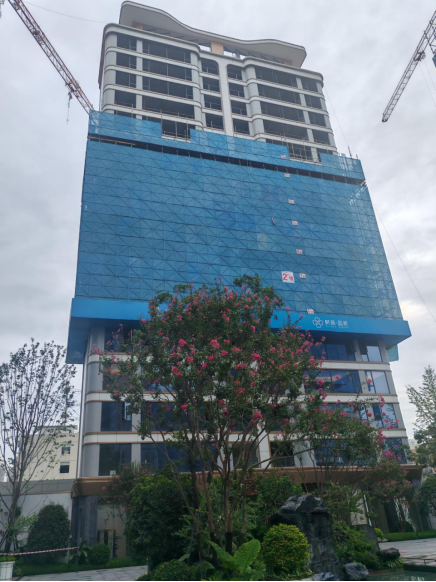

2、2#楼内墙砌体已2~6层完成,2~6层二次结构柱已完成、2~6层梁浇筑已完成;外立面真石漆已完成(10~17层);窗框安装完成(15~17层);铝板线条安装完成(14-17层);外墙抹灰完成;内墙抹灰完成;外墙保温完成;14~17层及屋面脚手架拆除;

3、3#楼砖胎模砌筑完成、垫层浇筑完成、防水施工完成;防水保护层浇筑完成;主楼筏板及附楼抗水板钢筋绑扎完成;
4、4#楼主体完成至2层;
5、5#楼基础开挖完成、载基础桩完成;砖胎模砌筑完成;垫层浇筑完成;防水施工完成;防水保护层完成;

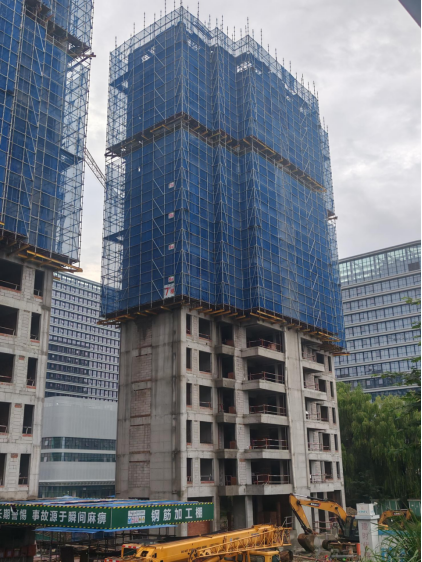

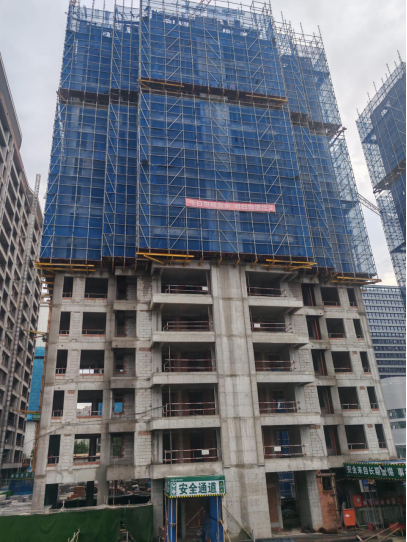

6、7#楼主体结构完成15层;内墙砌体完成至10层;

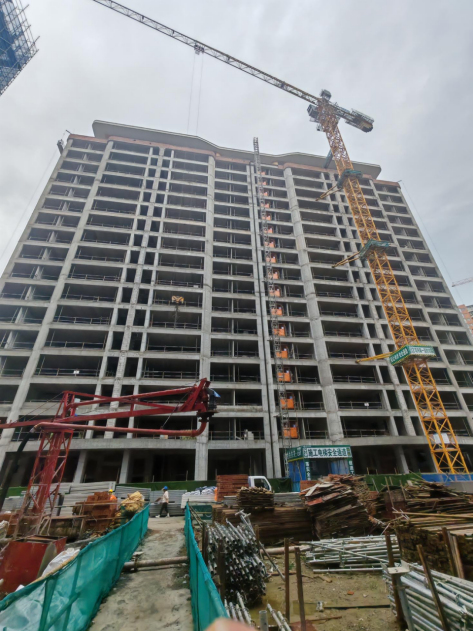

7、8#楼主体结构完成至15层;内墙砌体完成至10层;

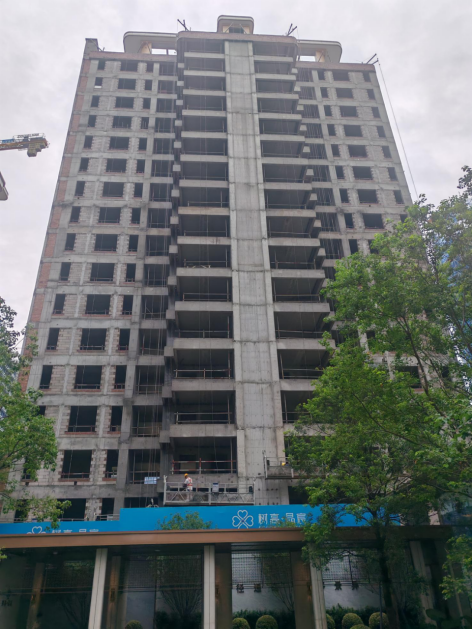

8、9#楼主体结构完成已封顶;内外墙砌体已完成;二次结构已完成;ALC板完成;屋面花架铝板及龙骨施工完成;外立面脚手架已拆除;外围吊篮安装完成;外立面抹灰完成20%;
9、10#楼砌体已完成;内墙抹灰完成15~17层;ALC板已完成2~17层;屋面花架铝板安装完成;

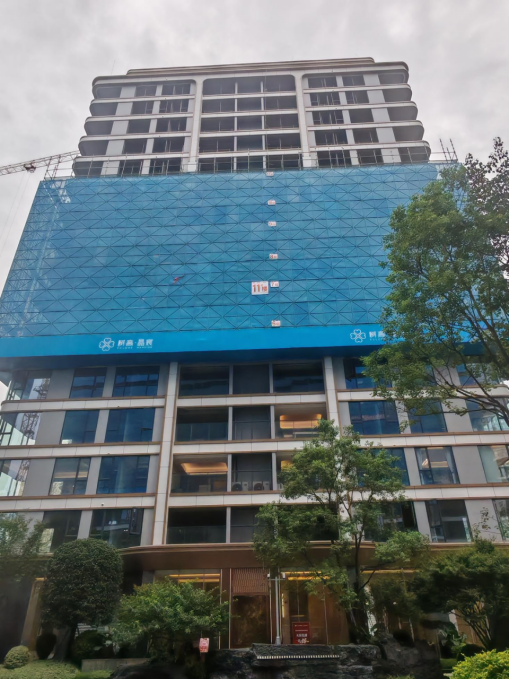

10、11#楼外立面真石漆已完成14~17层;铝板线条安装完成(14~17层);外内墙抹灰完成2~6层;14~17层外立面脚手架已拆除;

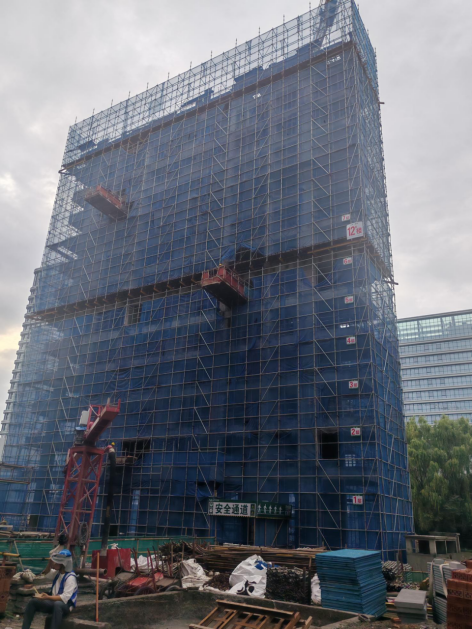

11、12#楼主体结构完成至13层;

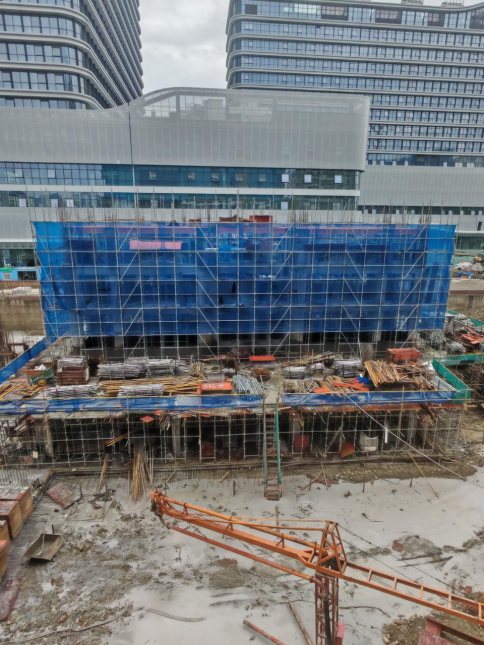

12、3#楼商业基础砖胎模砌筑完成;柱、梁浇筑完成;
13、2#楼商业外立面龙骨、石材施工;园林雨污水管安装;场地垫层浇筑完成;
14、9#楼商业外立面龙骨、石材施工;园林雨污水管安装。
