一、完成情况(截止1月31日):

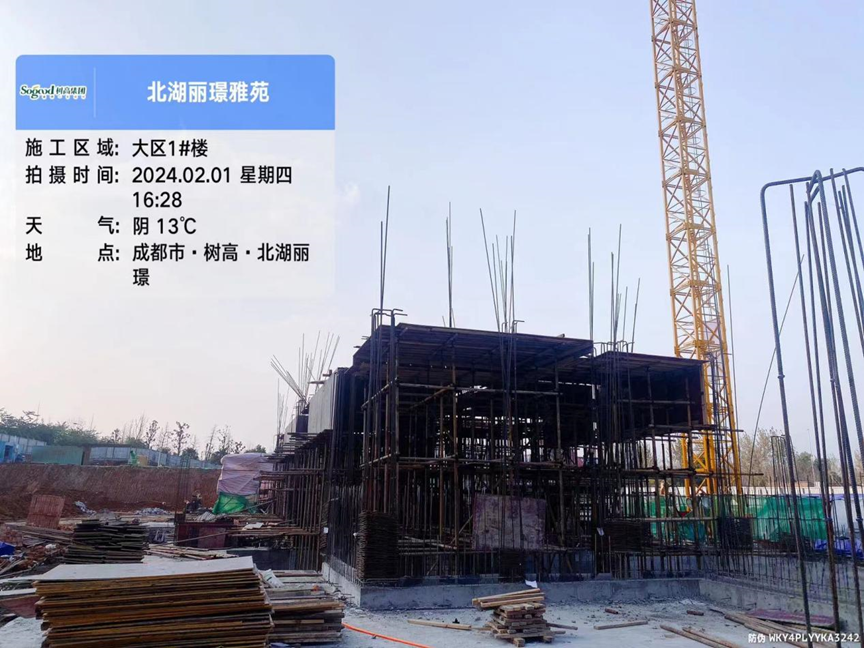

1号楼基础混凝土浇筑完成,负一层支模架搭设完成70%,模板搭设完成20%;
2号楼、3号楼土方开挖完成80%;

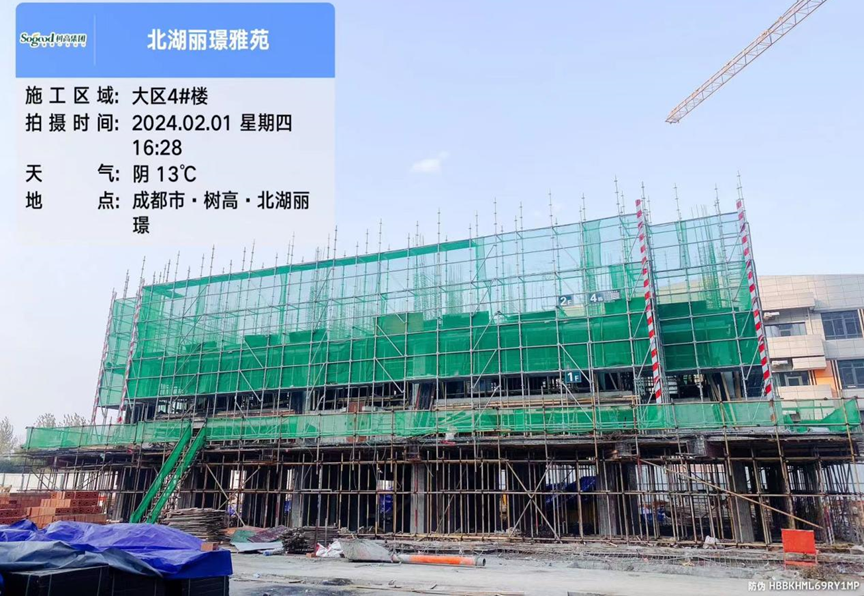

4号楼一层墙柱二层梁板混凝土浇筑完成,二层墙柱钢筋绑扎完成;

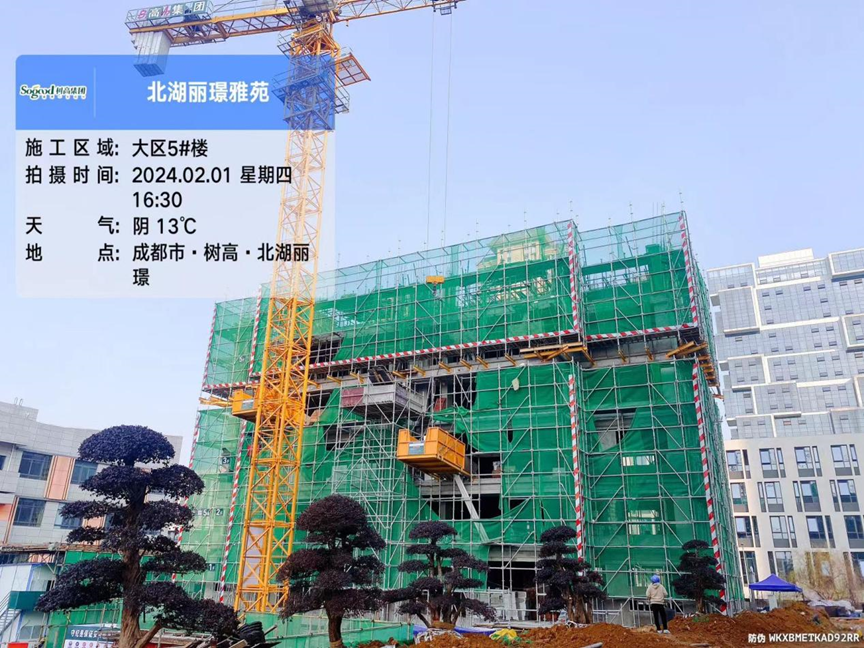

5号楼五层墙柱六层梁板浇筑混凝土完成,六层墙柱钢筋绑扎完成,一层、二层、三层外墙砌体、抹灰完成80%;

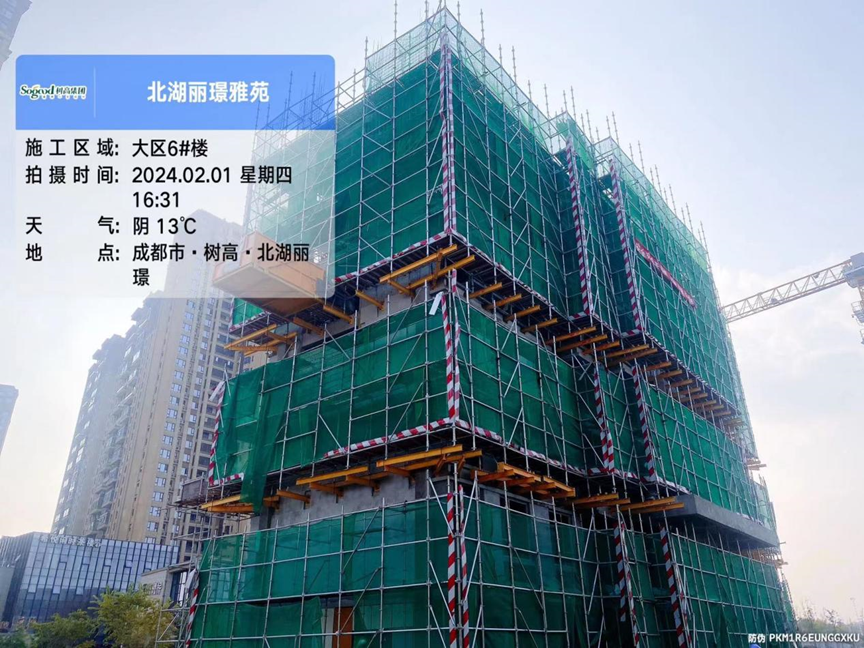

三层样板房地暖完成,6号楼七层墙柱八层梁板浇筑混凝土完成,一层、二层外墙保温完成,三层、四层外墙砌体、抹灰完成,三层样板房客厅铺砖完成,吊顶完成60%。
