树高丽晶荟2023年12月工程进度
树高丽晶荟2023年12月工程进度
2023-12-18

一、完成情况(截止12月25日):

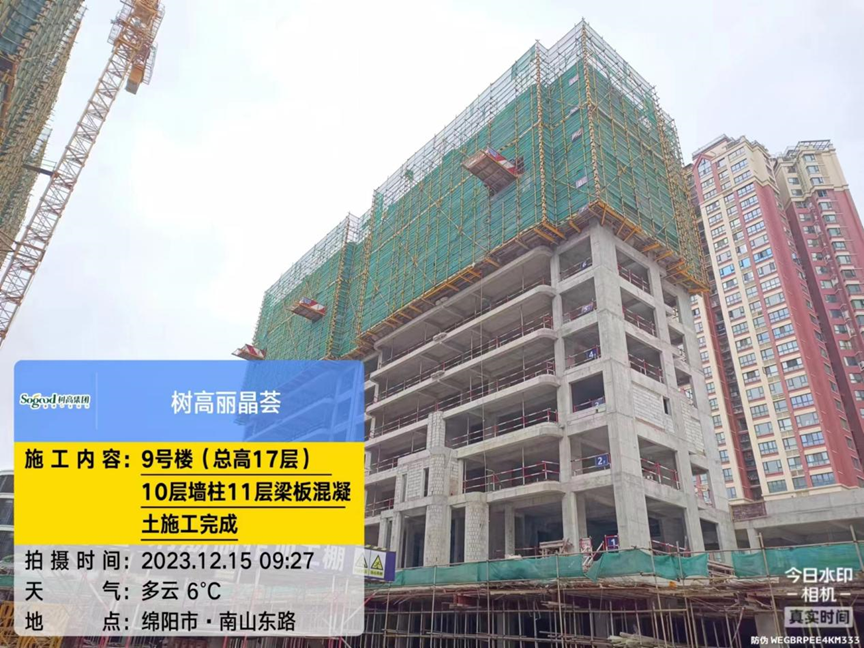

1、完成9#楼十层墙柱、十一层梁板砼浇筑;

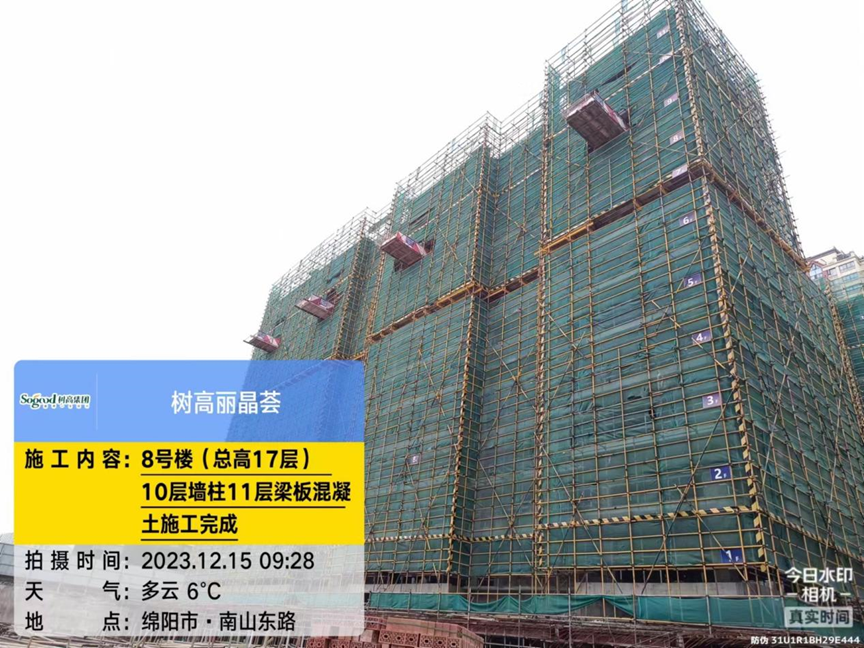

2、完成8#楼十层墙柱、十一层梁板砼浇筑;

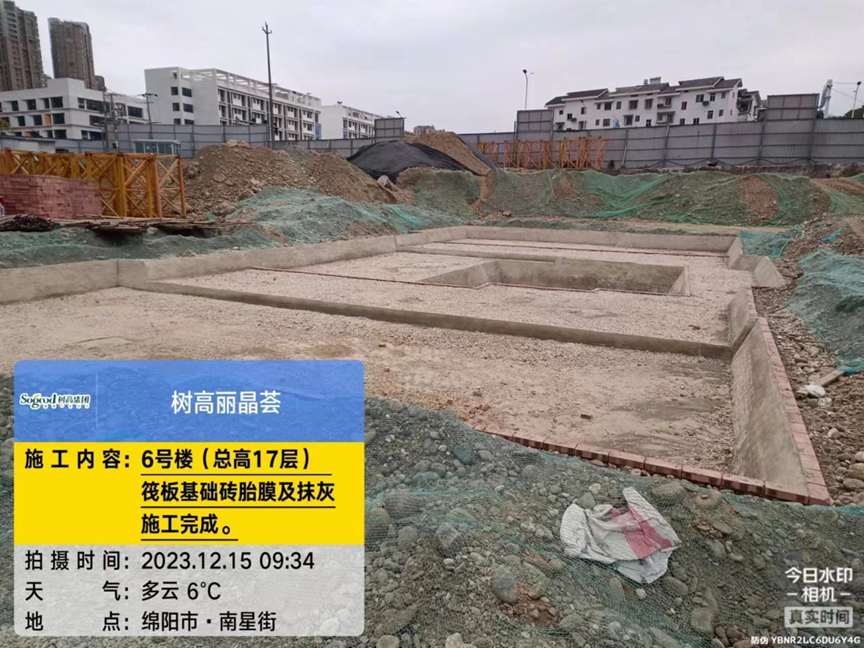

3、完成6#楼筏板砖胎膜砌筑和抹灰;

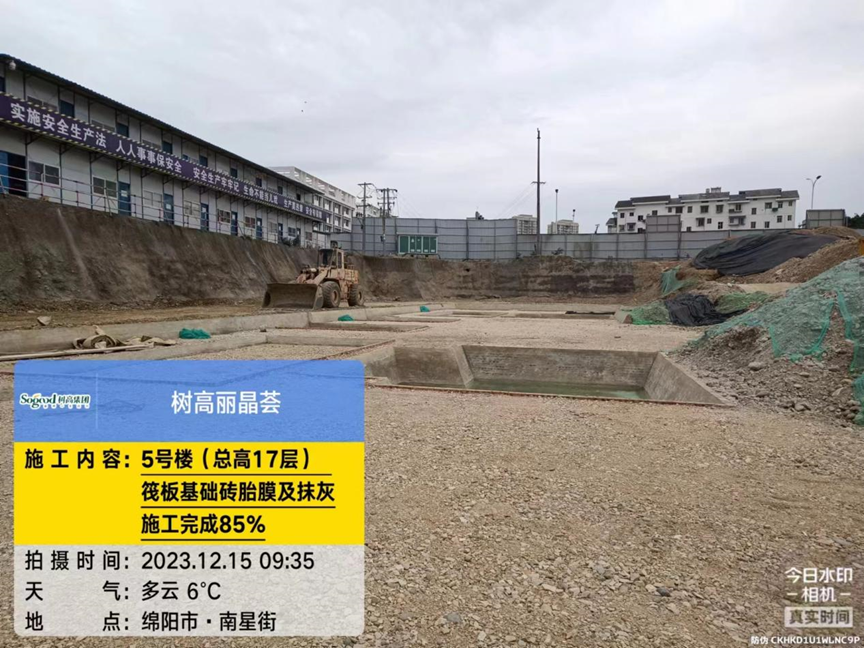

4、推进5#楼筏板砖胎膜砌筑和抹灰;

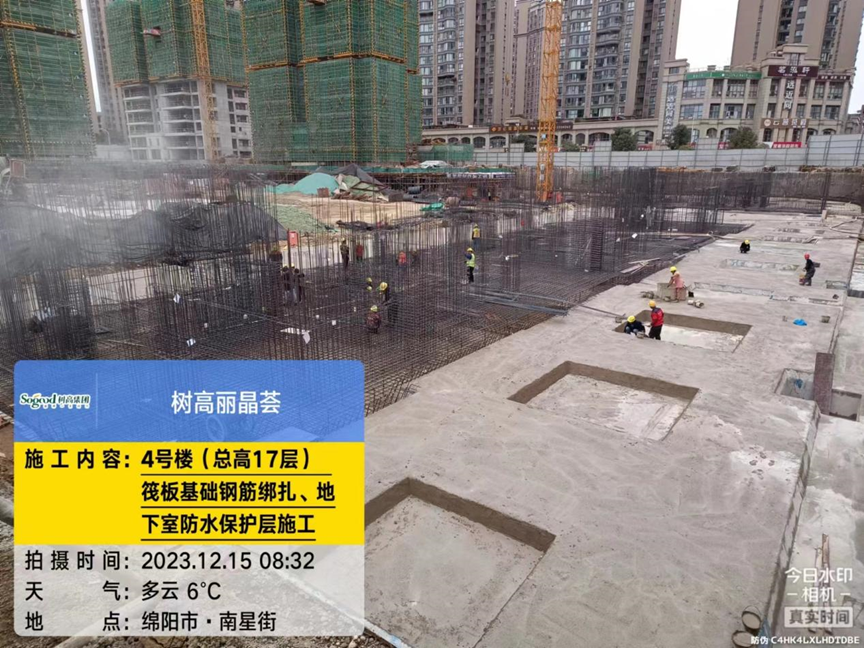

5、推进4#楼筏板基础钢筋绑扎,及地下室防水保护层施工;

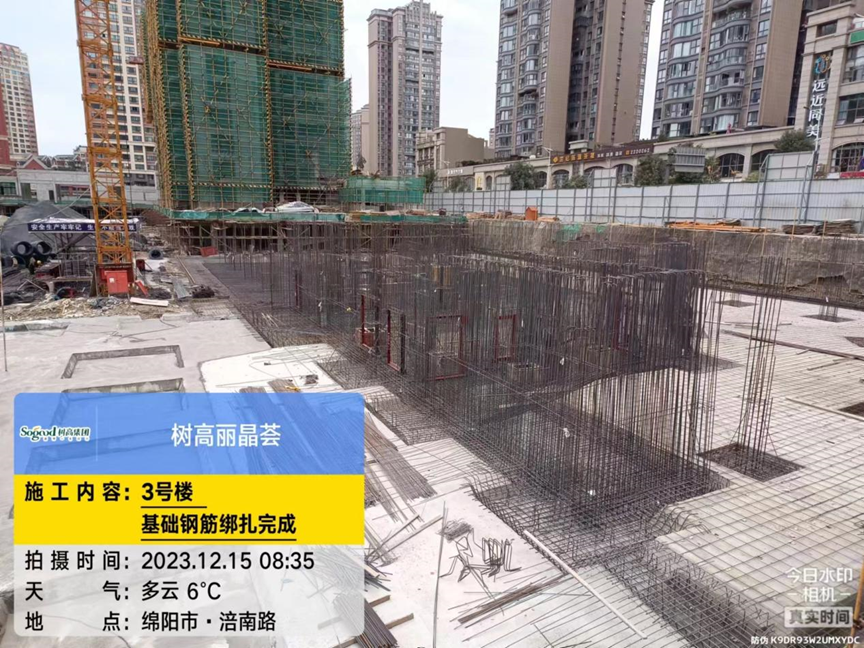

6、完成3#楼筏板基础钢筋绑扎;

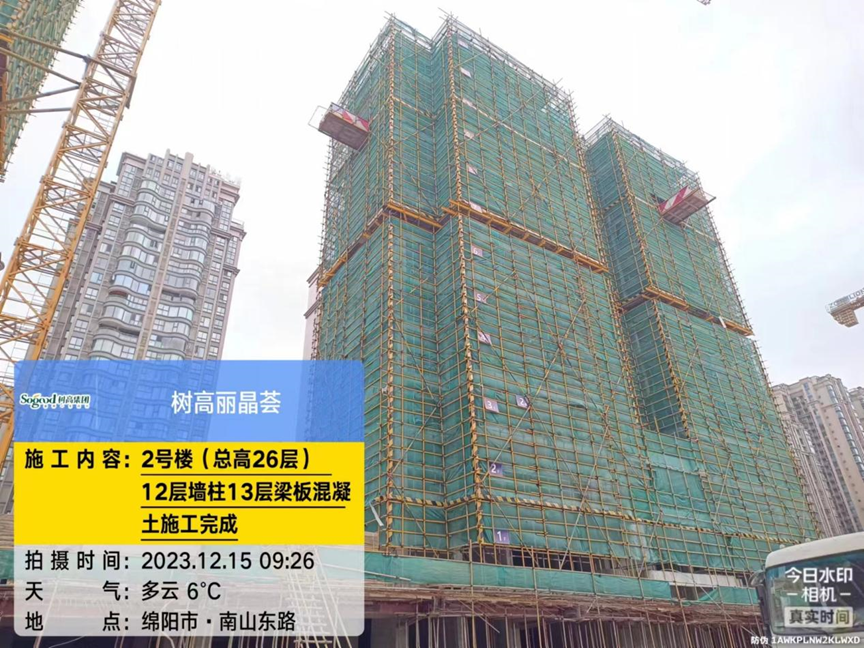

7、完成2#楼十二层墙柱、十三层梁板砼浇筑;

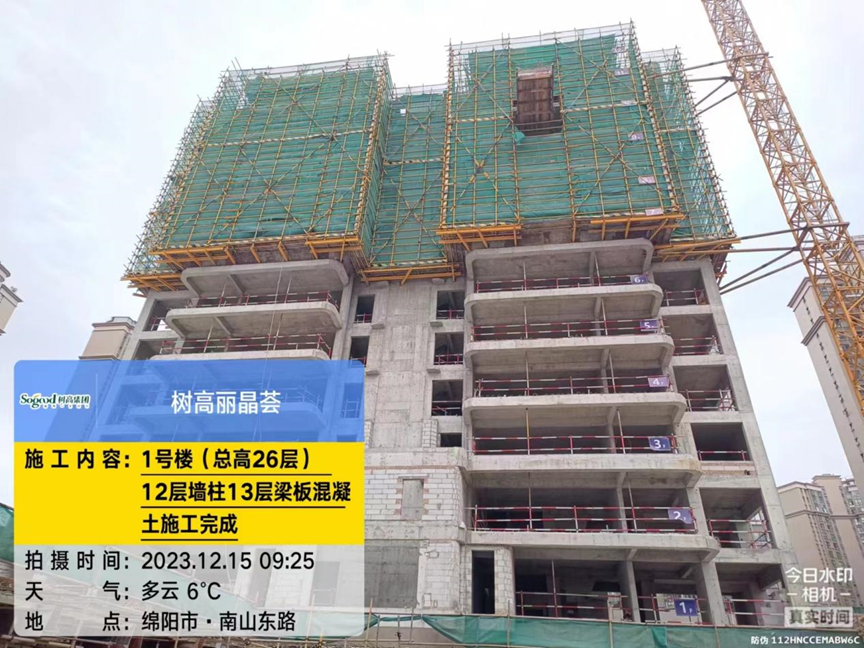

8、完成1#楼十二层墙柱、十三层梁板砼浇筑;

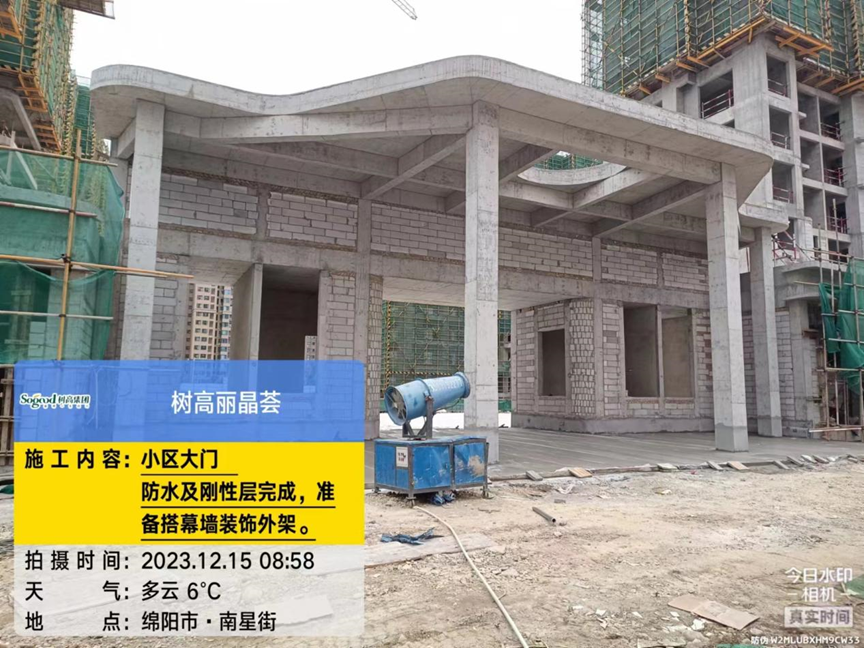

9、完成大门防水及刚性层施工。
